Revitalizace kostela Nanebevzetí Panny Marie v Konojedech u Úštěku
V srpnu roku 2016 byl ukončen čtrnácti měsíční projekt „Revitalizace kostela Nanebevzetí Panny. Marie
v Konojedech u Úštěka“, financovaného z EHP a Norských fondů 2009–2014. Díky tomuto projektu se podařilo
obnovit kostel, který už všichni vnímali jako odsouzený k pomalému zániku. Během projektu došlo k celkové
stavební i statické obnově exteriéru i interiéru, včetně velkého objemu specializovaných restaurátorských
prací. Kostel bude do budoucna veřejnosti přístupný při pořádání kulturních akcí, koncertů či výstav. Jak
celý projekt probíhal, se můžete podívat níže v sekci Revitalizace – kostel Konojedy – Aktuality.
Na úvod, pro představu o rozsahu obnovy, několik srovnávacích fotografií.
The 14 month long project „Revitalization of the Church of the Assumption of the Virgin Mary in Konojedy“,
financed by the EEA and Norway Grants 2009–2014 was completed in August 2016. Thanks to this project a church was
saved, which everybody thought was doomed to slowly becoming a ruin. This project included the structural renovation of
the whole building, its interior and exterior, and large amounts of specialized restoration work. The church will be
open to the public during cultural events, concerts or exhibitions. You can see how the project progressed below in the
section Revitalization – Church Konojedy – News
trocha-historie-citace-z-shp-manzelu-novych-1.pdf
Něco málo z historie kostela (srpen 2013):
the_revitalization_of_the_church_of_the_assumption-of_the_virgin_mary_in_konojedy.pdf
Barokní kostel Nanebevzetí P.Marie stojí na skalnaté vyvýšenině v obci Konojedy (cca 6 km od města Úštěk).
Je součástí bývalého servitského konventu. Byl nejvýznamnější z pěti servitských klášterů v české
provincii. (Více o řádu servitů naleznete zde:rad-servitu.pdf ) Kostel
spolu s bývalým konventem mají vysokou kulturně –historickou hodnotu.
Kostel spolu se servitským klášterem založili manželé Anna Kateřina a František Karel Swéerts – Sporck.
(Anna Kateřina byla dcerou F.A. Sporcka, známého zakladatele areálu v Kuksu.) Důvodem pro založení kláštera
byla vděčnost za trojí uzdravení jediného syna po přikládání škapulíře s relikviemi zakladatelů
servitského řádu. Fundace kláštera byla ve Vídni schválena roku 1746 a v následujícím roce byl položen
základní kámen ke stavbě kostela. V roce 1762 byl kostel vysvěcen litoměřickým biskupem Valdštejnem. Po
zrušení servitského řádu roku 1786 fungoval kostel jako kostel farní, klášter přešel do soukromých rukou.
Pozdně barokní kostel Nanebevzetí Panny Marie byl postaven na místě staršího raně barokního kostela (z něho
byla do nové stavby zahrnuta pouze krypta) . Stavba kostela probíhala mezi lety 1748–52, v roce 1762 byl kostel
vysvěcen, ale dokončovací práce (vesměs týkající se vybavení interieru) pokračovaly ještě později.
Provádějícím stavitelem byli nejprve Wenzl Hebeck ( z Lysé nad Labem) a po té nejspíše Anton Miller. Mezi
1912–1914 proběhla velká oprava kostela, týkající se jak exterieru (obnova omítek, obnova střechy), tak
interieru (oprava trhlin v klenbě, nová dlažba, výmalba). V roce 1915 byly zrestaurovány některé oltářní
obrazy. V roce byl 1945 kostel poškozen výbuchem v nedalekém lomu. Ve 2. polovině 20. století byl zámek a
kostel využíván armádou a postupně se dostal do havarijního stavu, byl také staticky poškozen odstřely
v nedalekém kamenolomu. Od 80. let byl kostel postupně vystěhováván a opakovaně vykraden
Kostel Nanebevzetí P.Marie je z venku monumentálně působící jednolodní stavba s věží přisazenou za
pravoúhlé presbyterium a sakristií s oratoří přistavěnou na severní straně. Průčelí i fasády jsou
poměrně strohé. Západní průčelí, stojící na vysoké zděné opěrné zdi, je členěné svazkovými pilastry,
které rovněž obepínají nároží. Průčelí dominuje vysoké, půlkruhově zakončené okno, které po stranách
doplňují klenuté výklenky pro sochy. Průčelí završuje trojúhelný štít s volutovými křídly. Ve vrcholu
štítu je osazeno kovové Boží oko. Boční fasády jsou rytmicky členěny vysokými půlkruhově zakončenými okny
a pilastry.
Vnitřek kostela je jednolodní, s bočními kaplemi mezi vtaženými pilíři. Na západní straně je podklenutá

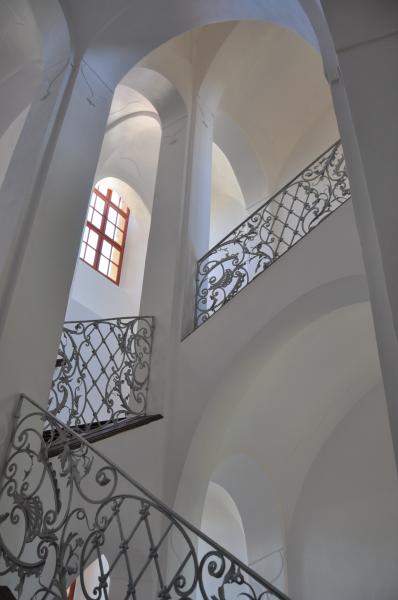

varhanní kruchta ( varhany se na místě nedochovaly), na východě přechází loď vysokým triumfálním obloukem do
pravoúhle zakončeného chóru se dvěma patry empor. Loď je zaklenuta několika poli valené klenby, členěnými
širokými pasy.
Zařízení kostela bylo ještě v 70.letech 20. století nesmírně bohaté. Na stavbu oltářů byly použity
mramory dovezené z Itálie a Rakouska. Na výzdobě se mimo jiné podílel pražský sochař I.F.Platzer nebo
liberecký malíř F.Leibner Všechny oltáře měly bohatou architektonickou a sochařskou výzdobu.
Bohužel v několika následujících desetiletí se o kostel nikdo nestaral, takže začal postupně chátrat, do
kostela zatékalo, vnější i vnitřní fasády byly v havarijním stavu, interier byl zdevastován a rozkraden, byla

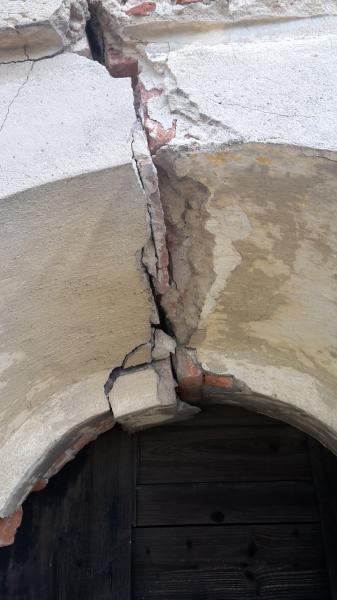

narušena statika.
Zlomovým se v dosavadním chátrání kostela stal počátek roku 2015, kdy se našemu Spolku podařilo získat grant
z Norských fondů na celkovou revitalizaci kostela, včetně obnovy dochovaného mobiliáře. V rámci projektu byla

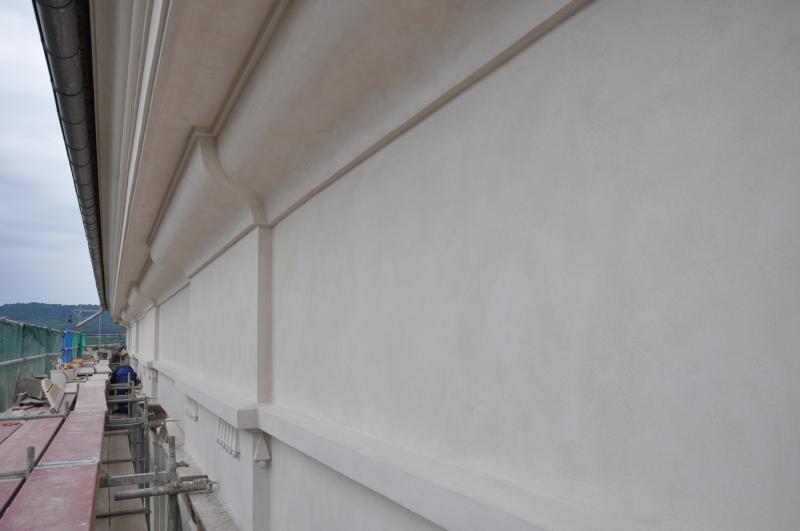

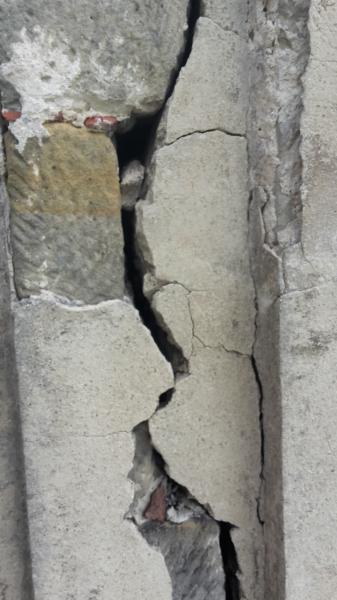

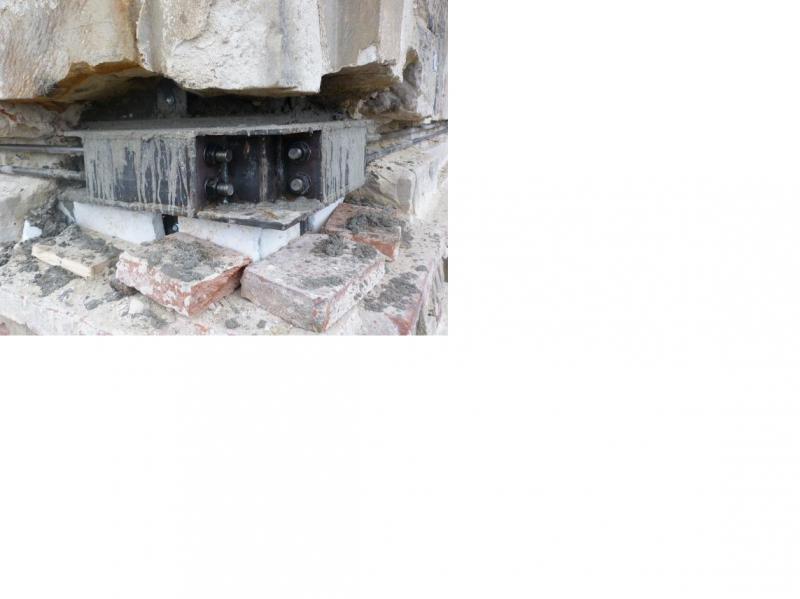

zajištěna porušená statika stavby, kostel získal nové fasády, nová okna. Rovněž interiér prošel celkovou
obnovou: byly udělány nové vnitřní omítky, obnovena byla štuková výzdoba, mramorové části všech oltářů
byl vyčištěny a doplněny, restaurátorskými dílnami prošel dochovaný mobiliář (kostelní lavice, dveře,
parkety), bylo doplněno osvětlení. Na hlavní oltář se podařilo vrátit oltářní obraz. V jednání je návrat
dalšího dochovaného mobiliáře.
Do budoucna bude kostel sloužit k pořádání různých kulturních akcí.
Aktuality
Slavnostní zakončení
28. 09. 16Po čtrnáctiměsíčním maratonu utichl veškerý stavební ruch a kostel se rozzářil ve své téměř původní
kráse. Stavební ruch vystřídala hudba. Koncert k slavnostnímu zakončení obnovy se konal v sobotu 24. září
v 16 hodin. V podání komorní sboru a orchestru Piccolo coro a Piccola orchestra pod vedením Marka Valáška
zazněla hudba několika hudebních epoch, skladby orchestrální i čistě vokální. Velké množství posluchačů a
návštěvníků zaplnilo prostor lodi, oratoře i kruchty.
Veřejnému koncertu předcházela oficiální oslava zakončení projektu Revitalizace kostela Nanebevzetí P. Marie.
Hosty přivítal předseda Spolku pro obnovu památek Úštěcka Tomáš Hlaváček, který byl hlavním hybatelem
celého projektu. K hostům promluvil hejtman Ústeckého kraje Oldřich Bubeníček, po něm krátce promluvil
tajemník norské ambasády Frank Arne Johansen, který vyjádřil radost nad tím, že bylo možno podpořit takto
úspěšný a krásný projekt. Ředitel územního odborného pracoviště Národního památkového ústavu v Ústí
nad Labem PhDr. Petr Hrubý shrnul a zhodnotil obnovu kostela z památkového hlediska. Dále vystoupili Mgr. Tereza
Vavrečková, zástupce ředitelky Odboru mezinárodních vztahů Ministerstva financí ČR, náš norský partner
Jiří Havran. Za dalšího partnera Filozofickou fakultu Univerzity J. E. Purkyně vystoupila její děkanka Doc. PhDr.
Michaela Hrubá, Ph.D., která vyzdvihla přínos vzájemné spolupráce. Duchovní rozměr setkání dal svým
proslovem J. M. can. Jiří Hladík O.Cr. probošt Katedrální kapituly u sv. Štěpána v Litoměřicích.
Závěrečné slovo patřilo majiteli zámku a kostela v Konojedech panu Vladimíru Přibylovi, bez kterého by celý
projekt nemohl být realizován. Ve svém projevu odpověděl všem, které zajímalo, proč se do celého, takto
náročného projektu pustil. Jeho mottem je dobrý pocit z dobré věci. Setkání se neslo ve velmi optimistické
atmosféře s příslibem další spolupráce do budoucnosti a byla nastolena otázka možnosti návratu a
restaurování původního mobiliáře kostela, který se dochoval v nečekané míře. Tedy velká výzva do dalších
let!
Koncert k slavnostnímu zakončení projektu Revitalizace kostela Nanebevzetí Panny Marie v Konojedech
24. 09. 16Srdečně Vás zveme na koncert u příležitosti slavnostního zakončení projektu Revitalizace kostela
Nanebevzetí Panny Marie v Konojedech u Úštěka, který se bude konat v sobotu 24.září 2016 v 16:00
hodin v kostele Nanebevzetí Panny Marie v Konojedech u Úštěka.
V podání komorního sboru a orchestru Piccolo coro a Piccola orchestra pod vedením Marka Valáška zazní díla M.
Praetoria, W. A. Mozarta, J.S. Bacha, B. Martinů, P.I.Čajkovského, A.Pärta a G.F. Händla.plakat-koncert-24–9–2016-konojedy.pdf

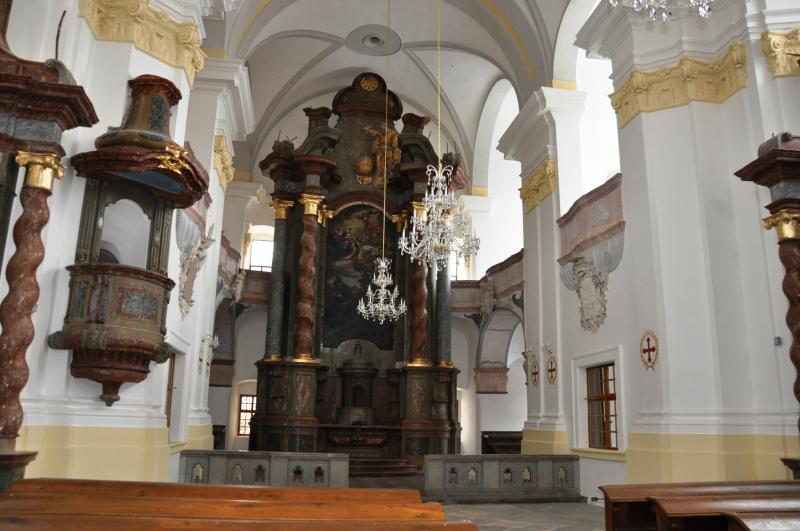

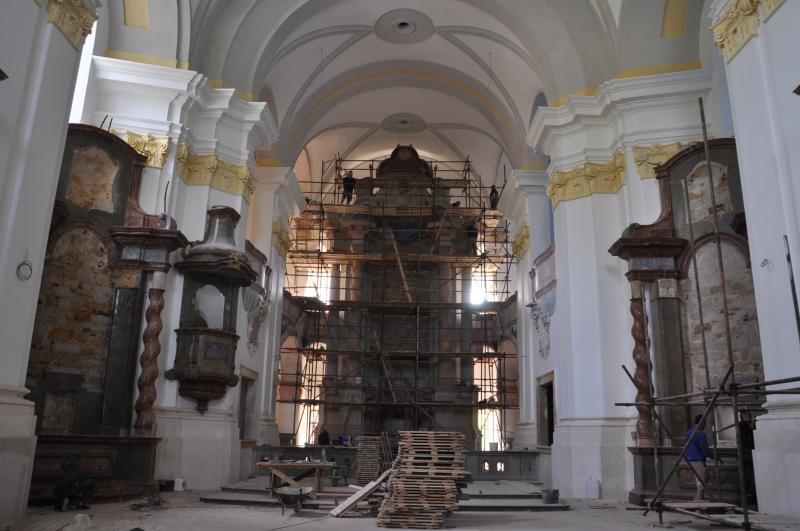

A máme hotovo ...
31. 08. 16Poslední měsíc byl opravdu hektický, ale vše se nakonec podařilo. Na schodiště se vrátilo kované
zábradlí. Již jsou osazeny všechny restaurované dveře včetně krásného kování (vstupni-dvere-do-oratore.pdf ). V kostele jsou na místě

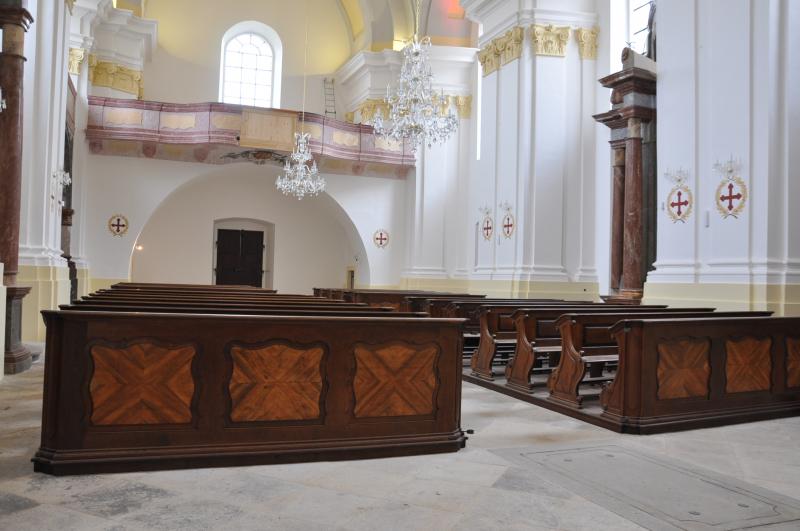

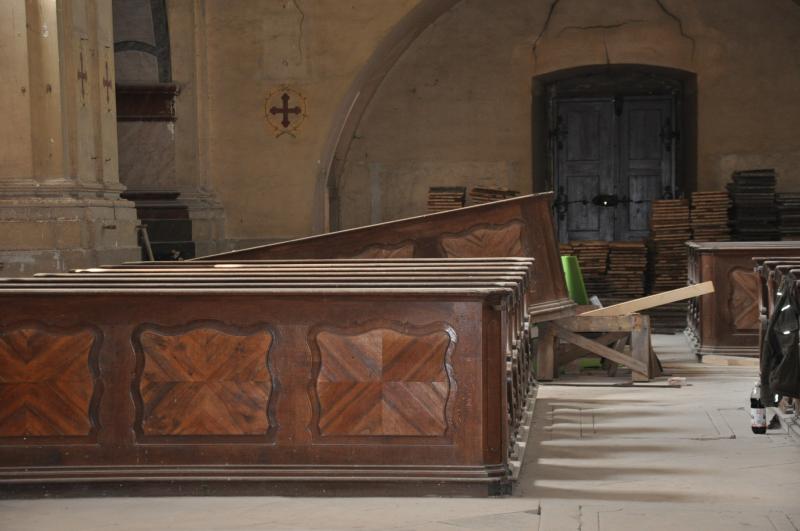

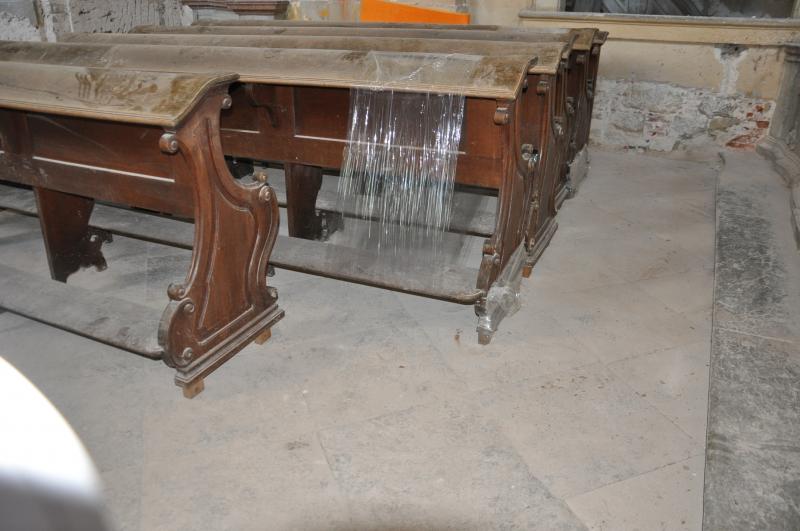

všechny lavice a lákají k usednutí (restaurovani-lavic-v-lodi-kostela.pdf) . Kamenná

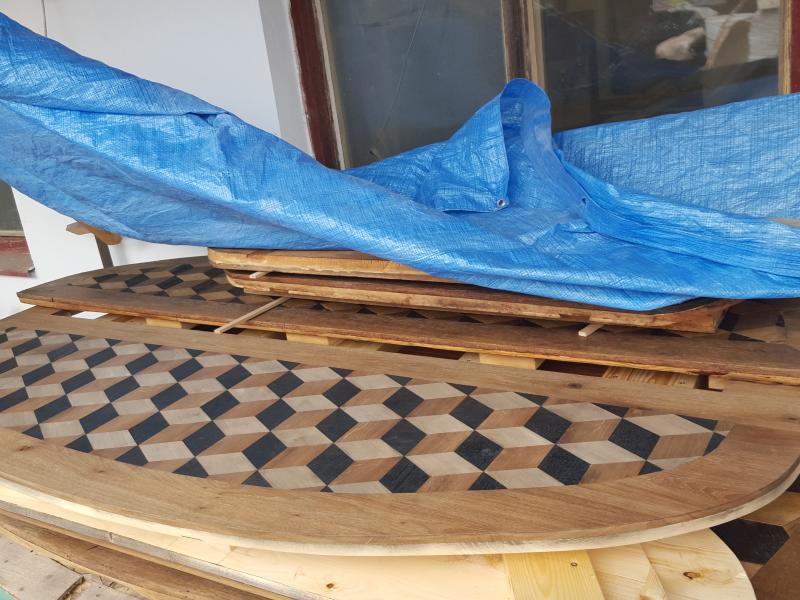

dlažba v lodi kostela a mramorová dlažba v presbytáři jsou finálně upraveny. Ustaly restaurátorské práce na
hlavním oltáři, mramor nabyl svou původní krásnou barevnost, jediná socha- Bůh Otec, která se dochovala na
místě je očištěna. Navrátily se zlacené hlavice a dokonce i oltářní obraz. Zlacené hlavice mají i dva
boční oltáře. Kostelu se dostalo zcela nového osvětlení: byly zavěšeny čtyři nové křišťálové lustry,
nástěnné svícny a zcela nové je osvětlení prostoru kostela. Také v sakristii a oratoři září nové

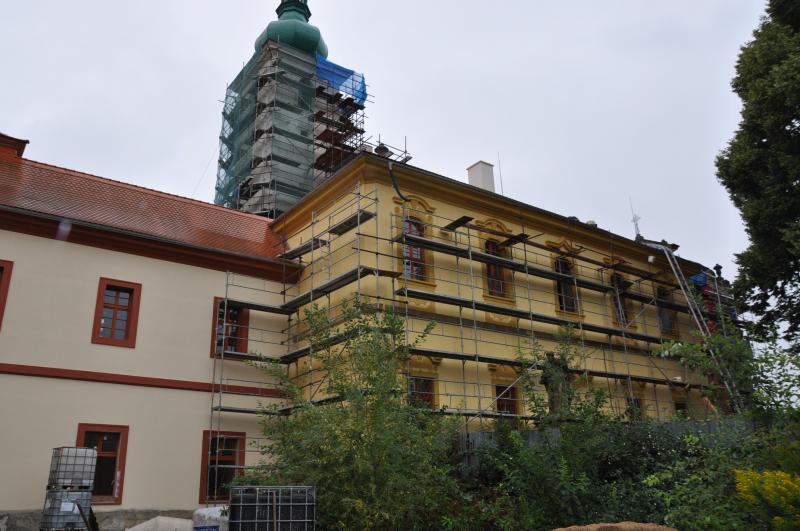

ověskové lustry. Jižní fasáda je zcela opravena, staticky zajištěna a upraven přilehlý svah.
A jdeme do finále...
15. 07. 16Přesně měsíc nám zbývá na dokončení stavebních a restaurátorských prací! Finišují práce na
restaurování hlavního oltáře a kamenných podlah interiéru, byly opraveny poškozené kamenné záklopy krypt.

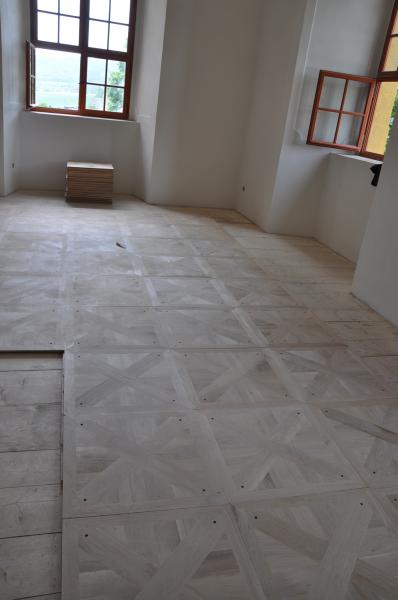

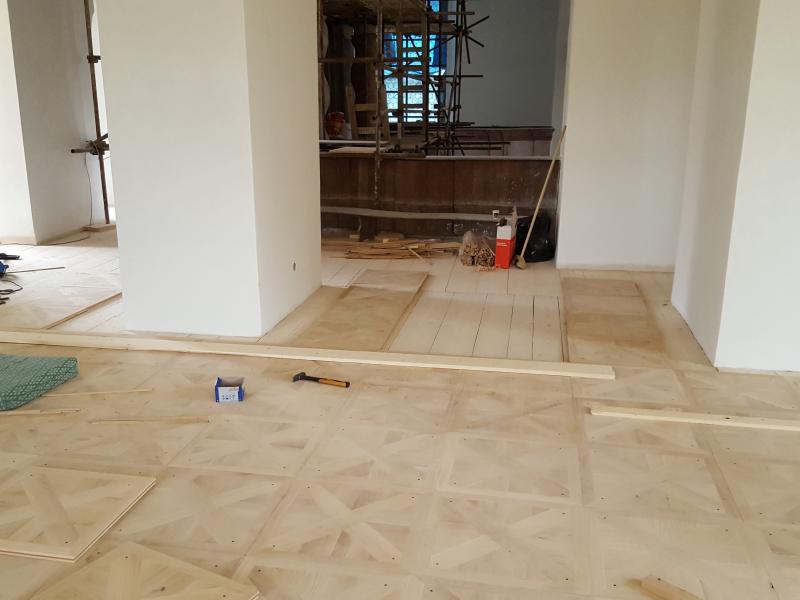

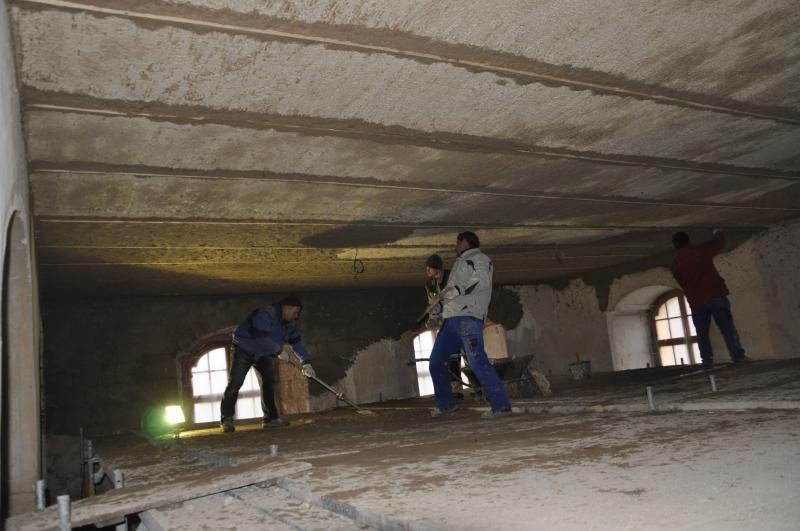

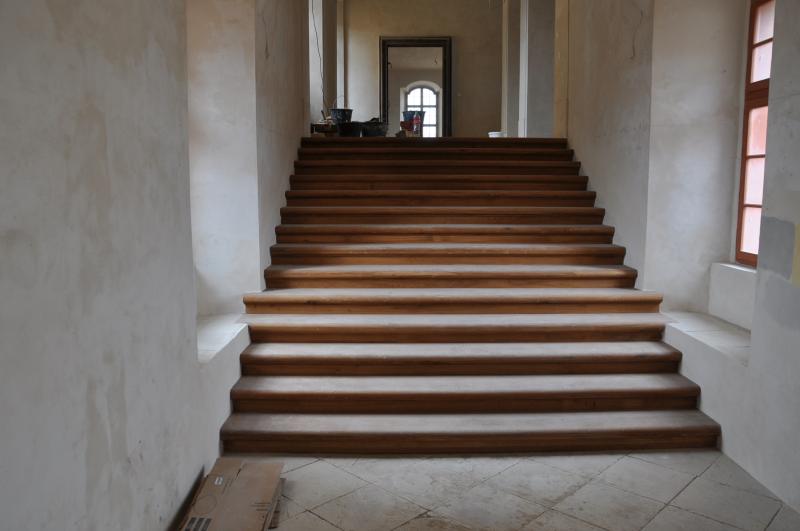

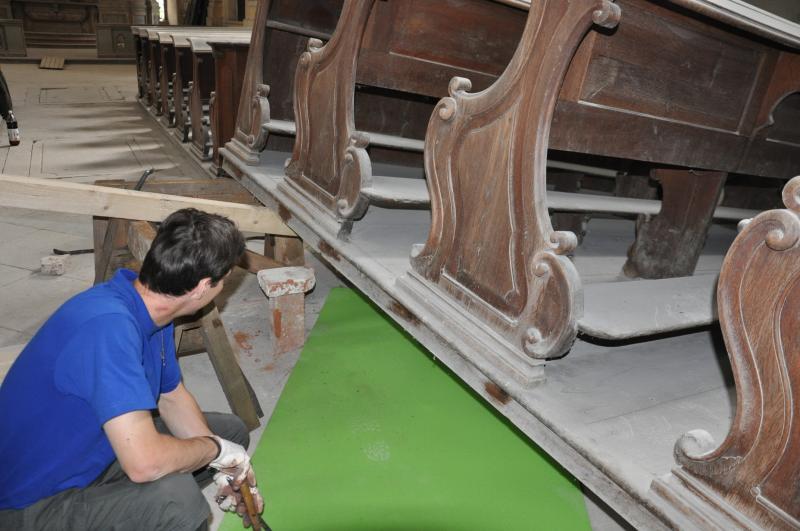

Parketovou podlahu v oratoři čeká poslední nátěr. Byly obnoveny malované kříže s věnci na pilastrech
v lodi kostela. Postupně se do interiéru navracejí restaurované lavice, které se osazují na restaurované
dřevěné podesty. Na jižní fasádě zbývá natřít posledních pár metrů čtverečních.
A co nás ještě čeká? Dokončit povrchové úpravy kamenných podlah, oživit elektroinstalaci, nasadit
restaurované dveře, namontovat svítidla a pověsit čtyři velké křišťálové lustry vyrobené firmou Prousek
exklusive lighting. s.r.o. z Kamenického Šenova. A pak už jen závěrečný úklid …

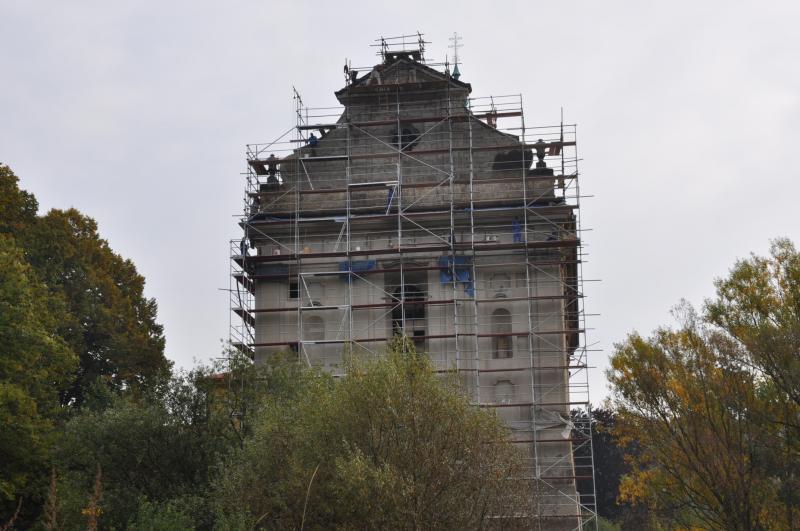

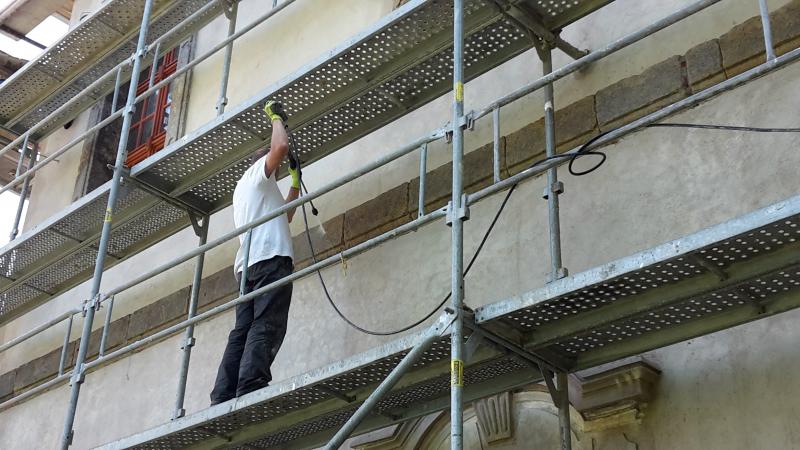

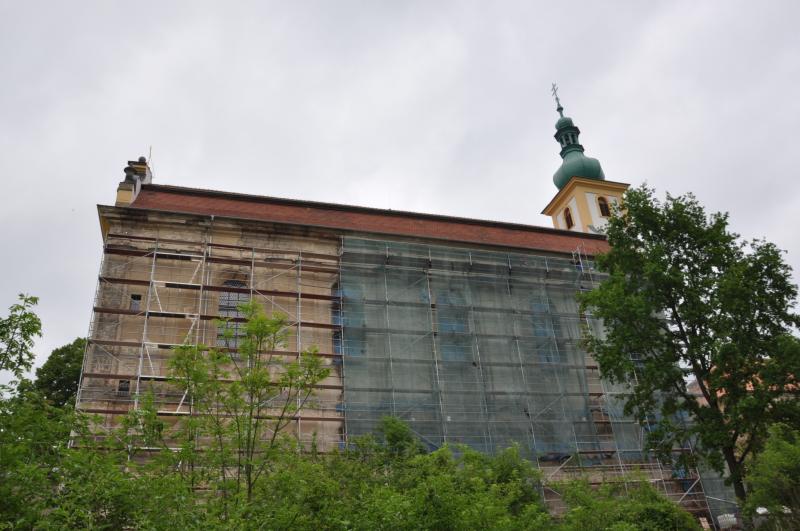

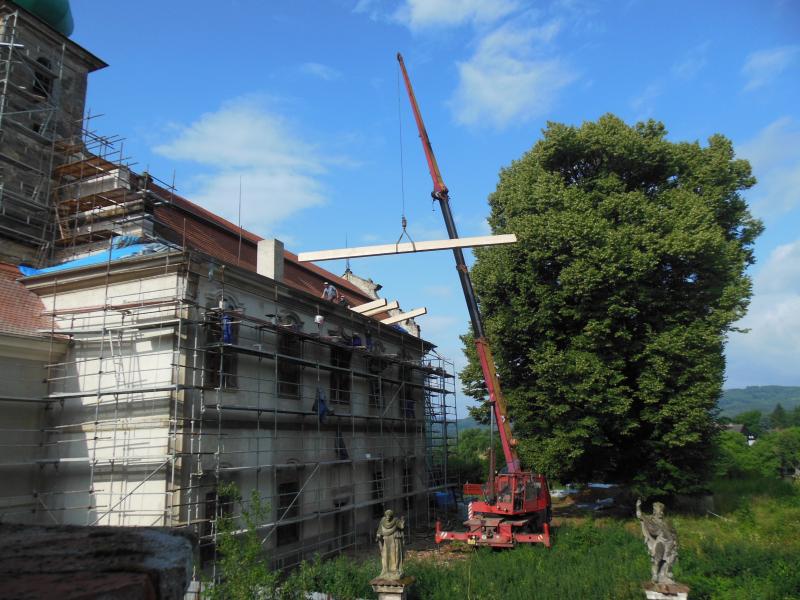

Práce na jižní fasádě v plném proudu

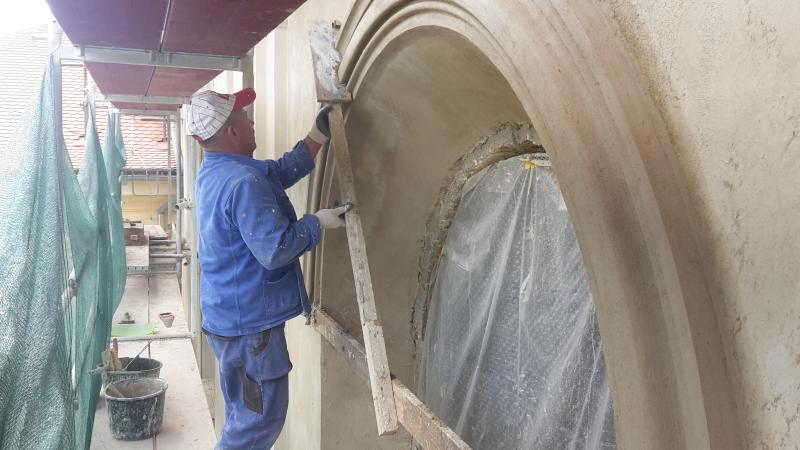

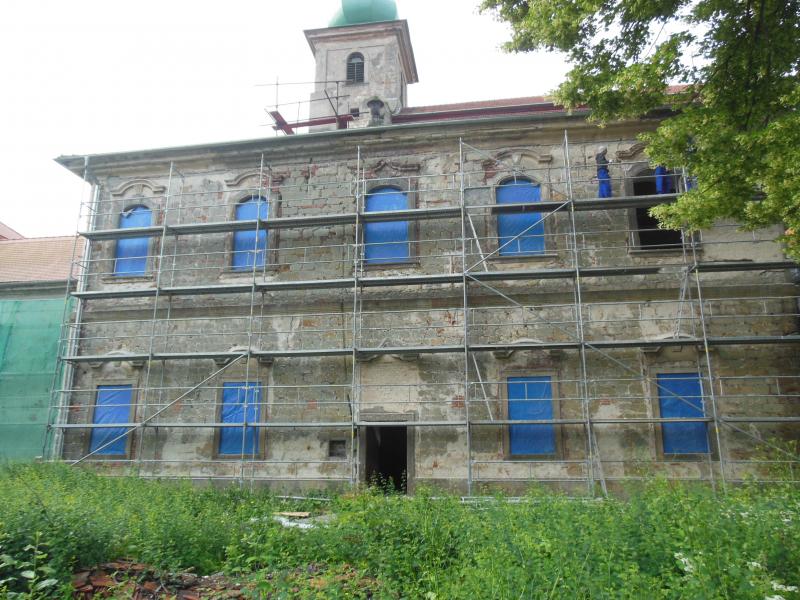

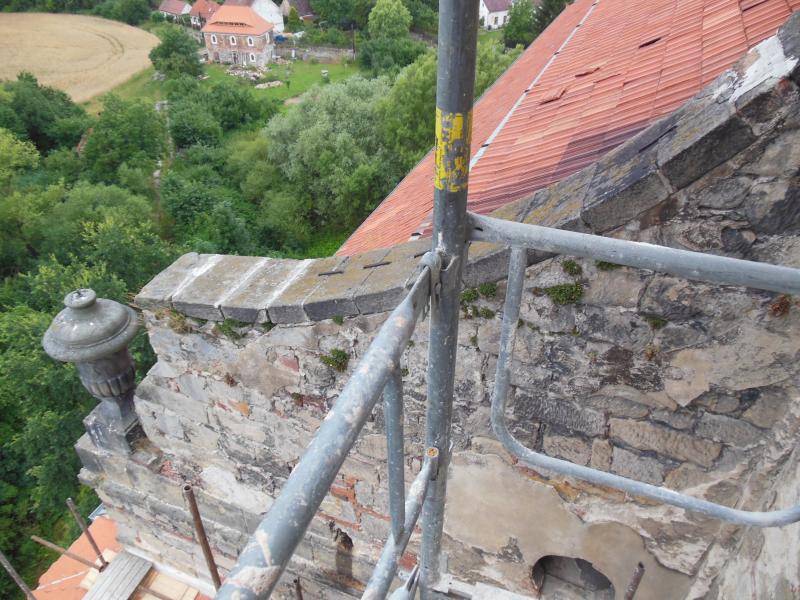

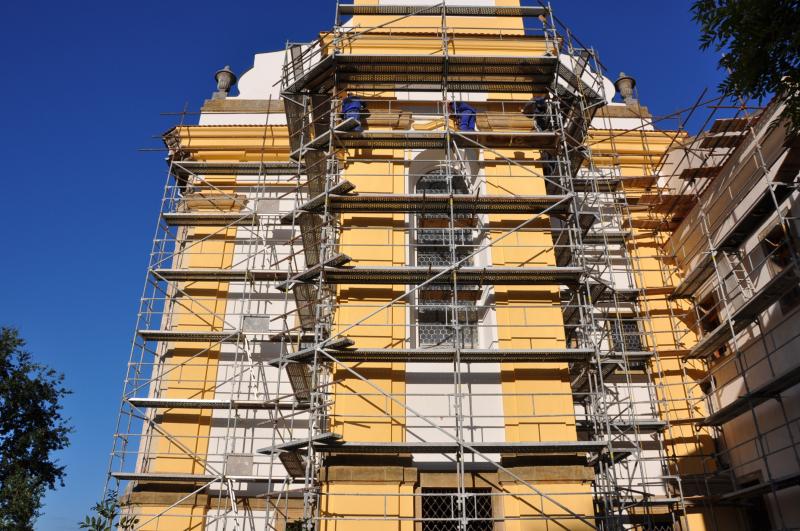

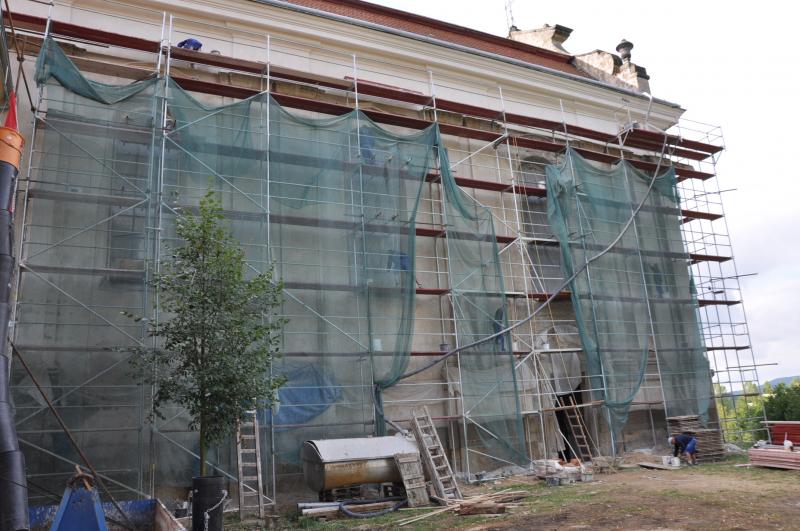

20. 06. 16Práce na jižní fasádě běží podle plánu, již je obnovena řada štukových dekorací (nadokenní římsy,
šambrány…). V oratoři se blíží k závěru pokládka parket. Restaurátoři stále pracují na hlavním
oltáři a finišují na obnově kazatelny.
Den otevřených dveří navštívilo na čtyři stovky účastníků
12. 06. 16Kostel v Konojedech navštívilo v průběhu dne otevřených na čtyři stovky osob. Děkujeme všem za pozitivní
reakce na průběh rekonstrukce a těšíme se na setkání při slavnostním zakončení 24.9.2016!
Den otevřených dveří v kostele v Konojedech
11. 06. 16Vážení přátelé,
od loňského roku probíhá projekt Revitalizace kostela Nanebevzetí Panny Marie v Konojedech u Úštěku, který je
financován z EHP a Norských fondů 2009 – 2014. Ještě před dokončením stavebních a restaurátorských
prací Vám nabízíme možnost prohlédnout si exteriér a interiér v průběhu prováděných prací, a to
v sobotu 11.6.2016 od 13:00 hodin do 15:30 hodin, kdy bude kostel mimořádně otevřen široké
veřejnosti. Budete mít možnost prohlédnout si s průvodcem oltáře v průběhu restaurování, bude Vám
umožněn přístup do presbytáře, panské oratoře a spojovacích chodeb kostela.
Těšíme se na setkání!
Spolek pro obnovu památek Úštěcka
Restaurování bočních oltářů dokončeno

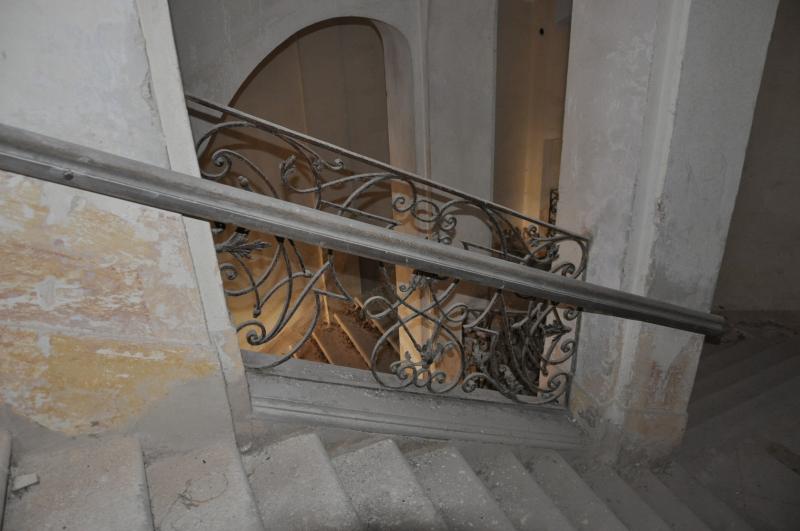

10. 06. 16Lešení z interiéru kostela již téměř zmizelo, zůstává pouze na hlavním oltáři, kde stále pracují
kameníci. Boční oltáře jsou již v plné kráse a díky práci restaurátorů vyniká překrásná barevnost
použitých mramorů. V lodi kostela probíhají práce na doplnění a restaurování kamenné dlažby. Na jižní
fasádě intenzivně probíhají zednické práce.

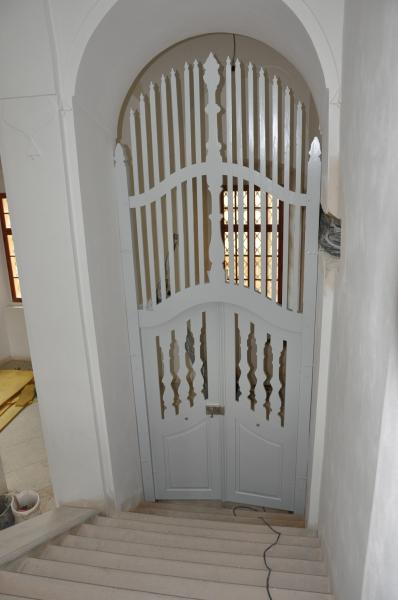

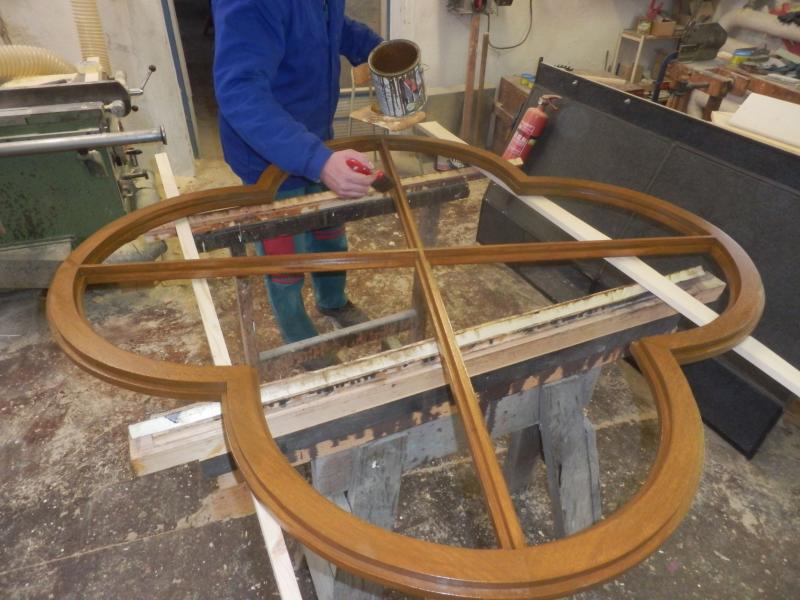

Zrestaurované dveře se vracejí zpět

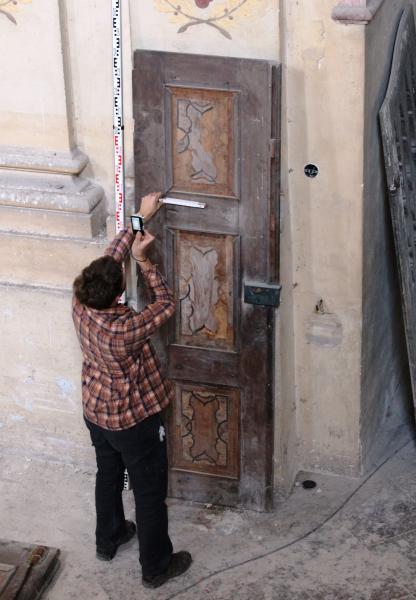

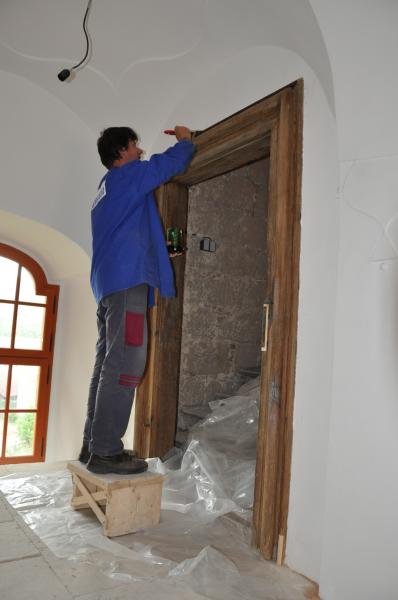

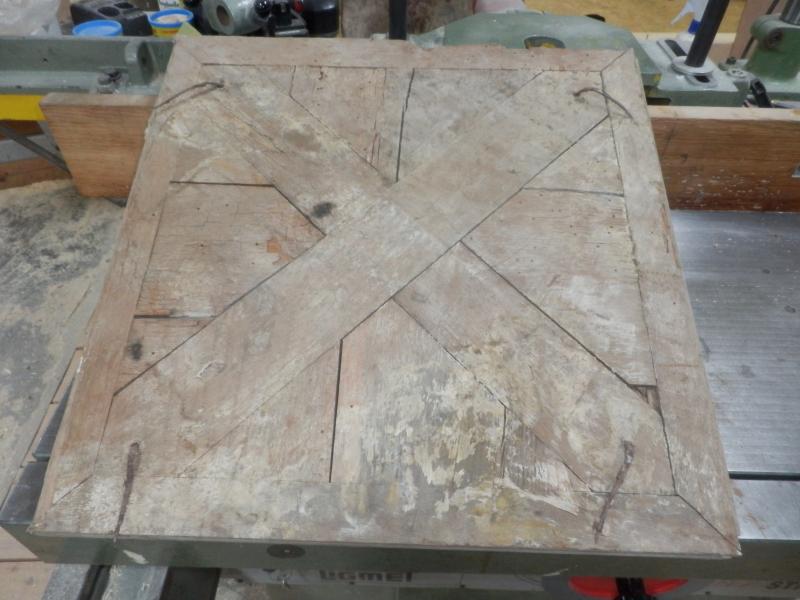

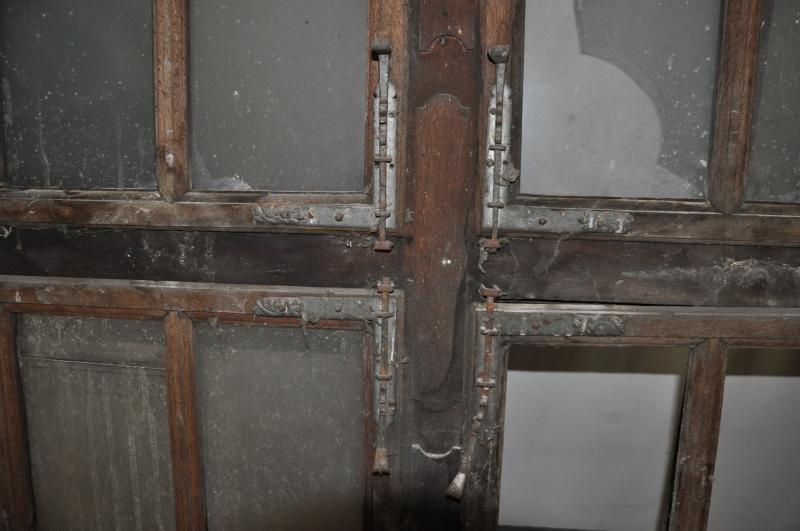

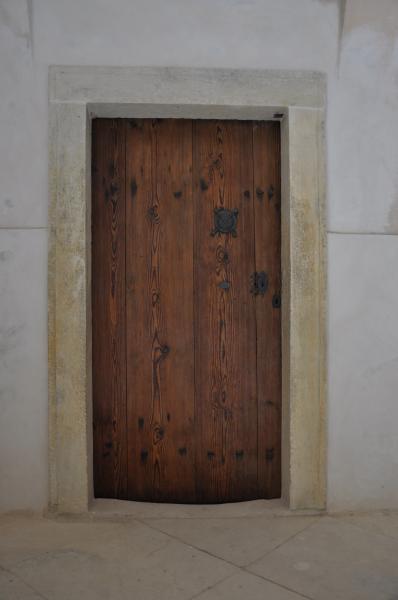

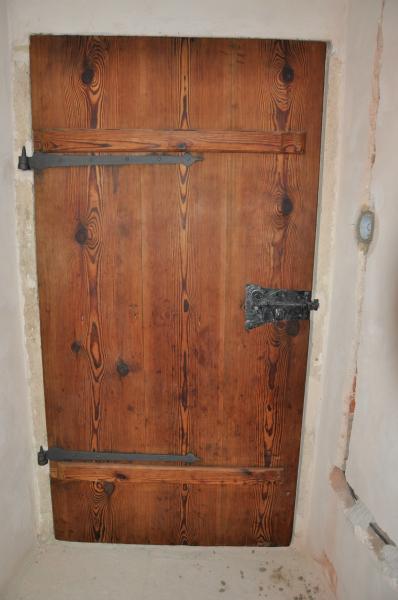

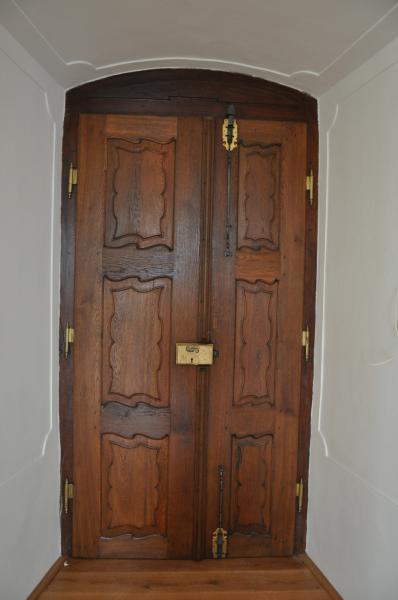

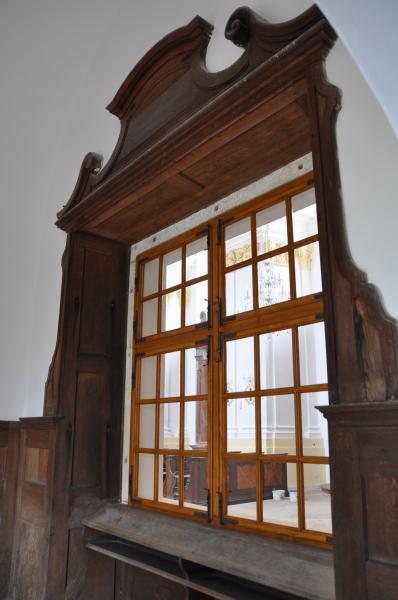

25. 05. 16Z restaurátorské dílny se postupně navracejí obnovené dřevěné dveře, na svém místě jsou již dvoje
dveře z kruchty a schodiště. Další dveře byly osazeny ve spojovacím krčku mezi kostelem a zámkem. Na
monumentální schodiště spojující sakristii s oratoří a zámkem se navrátily vysoké schodišťové dveře.

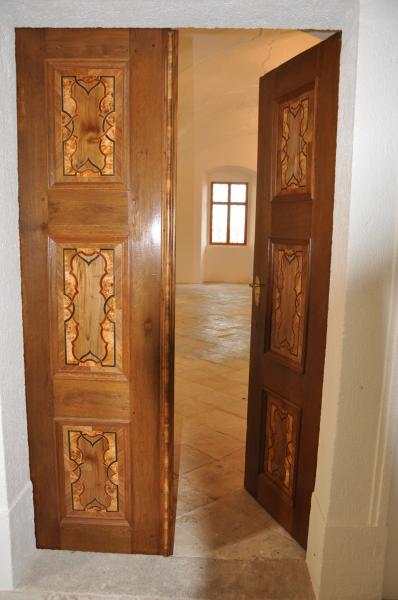

Ostatní dveře jsou již zrestaurovány, budou osazeny až po ukončení všech stavebních prací. Zároveň se
pracuje na repasování dalších dřevěných zárubní. V oratoři započala pokládka parketové podlahy. Kameníci

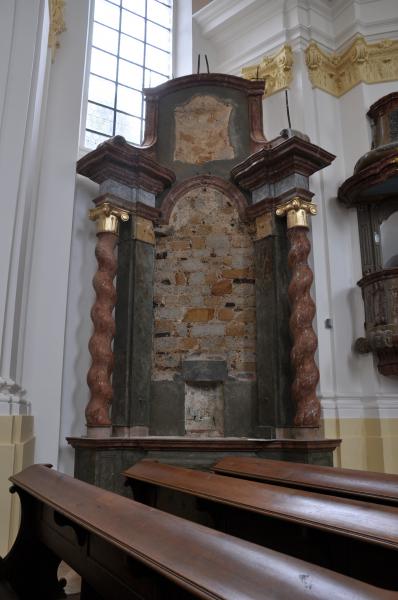

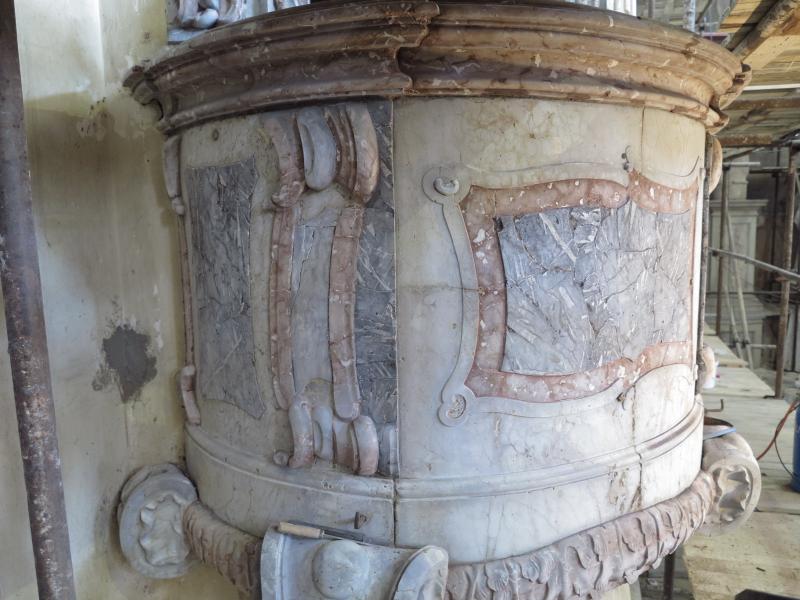

finišují s restaurování kamenných částí oltářů, svou původní barevnost a krásu má již kazatelna,
pracuje se na hlavním i bočních oltářích.
Sdílení tiskové zprávy Ministerstva financí – Národního kontaktního místa
18. 05. 16Na základě žádosti Národního kontaktního místa MF ČR sdílíme vydanou tiskovou zprávu.
Jedná se o reakci na množící se zkreslené informace a spekulace ohledně významu a účelu EHP a Norských fondů
v ČR, které mohou přispět k negativnímu vnímání EHP a Norských fondů ze strany veřejnosti, a to jak ve
vztahu k aktuálním výsledkům projektů tak i k nadcházející etapě EHP a Norských fondů.
Prohlášení bylo na webu MFČR http://www.mfcr.cz/…si-ces-24907).
Stejné znění bylo vyvěšeno i na oficiálních stránkách EHP a Norských fondů. http://www.eeagrants.cz/…-si-ces-2196).
Předem Vám děkujeme za pozornost věnovanou této tiskové zprávě.

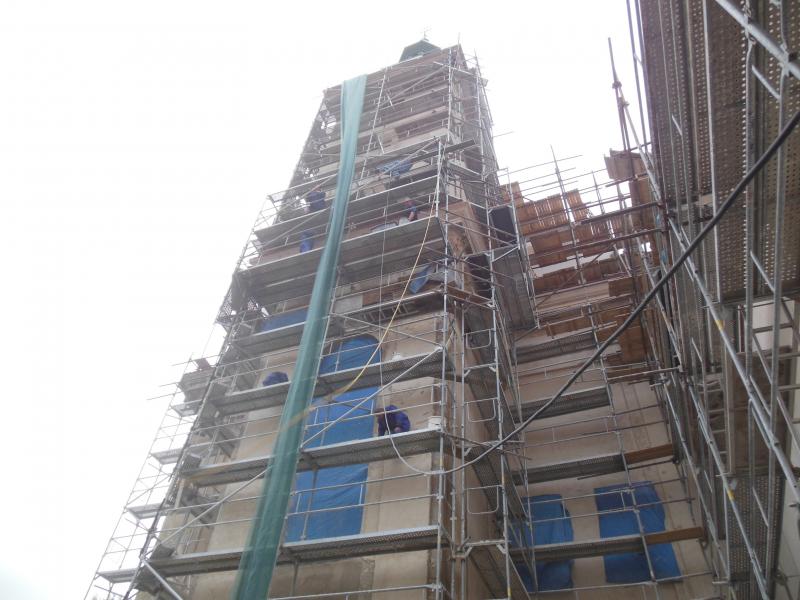

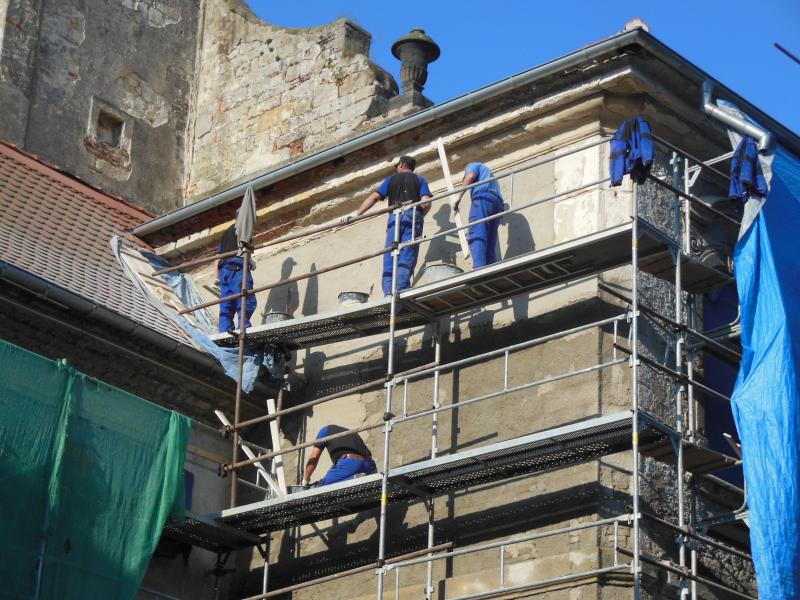

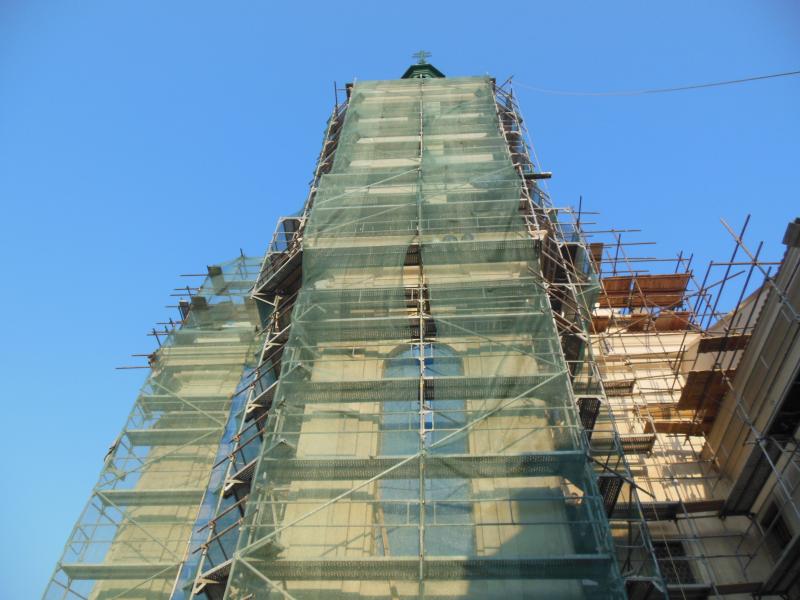

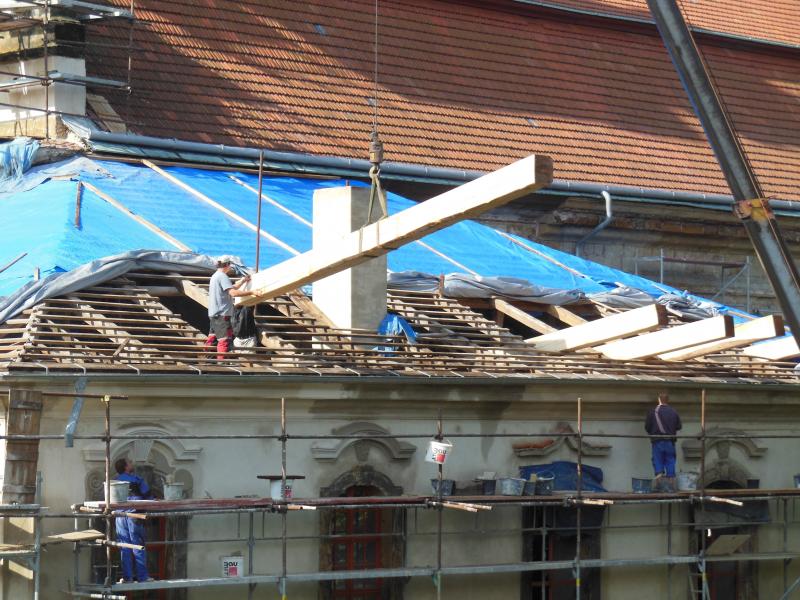

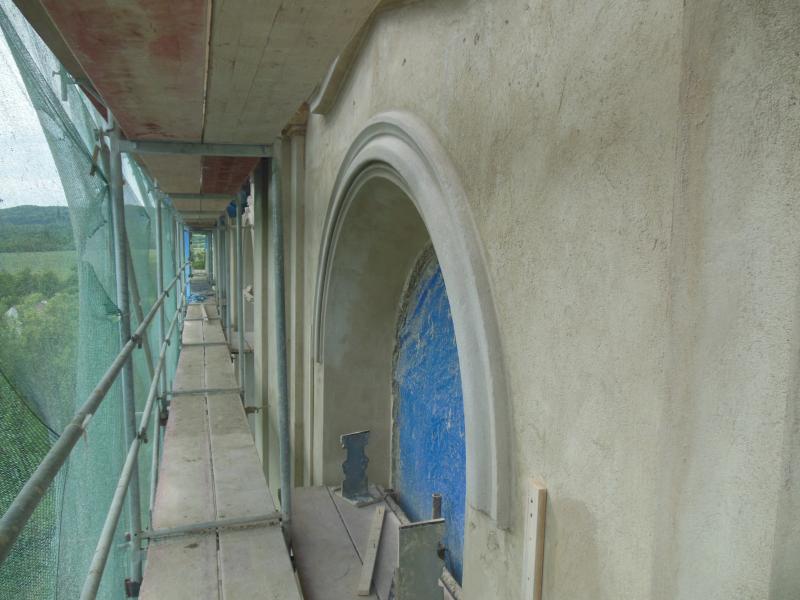

Zahájili jsme opravu jižní fasády

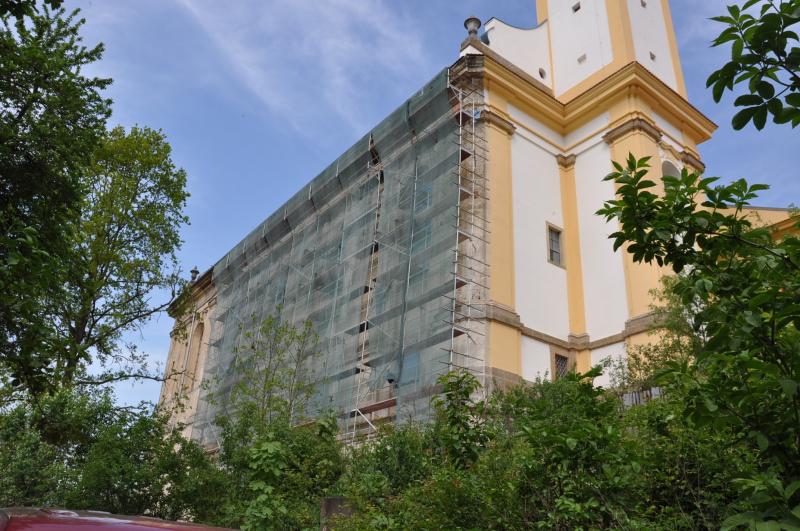

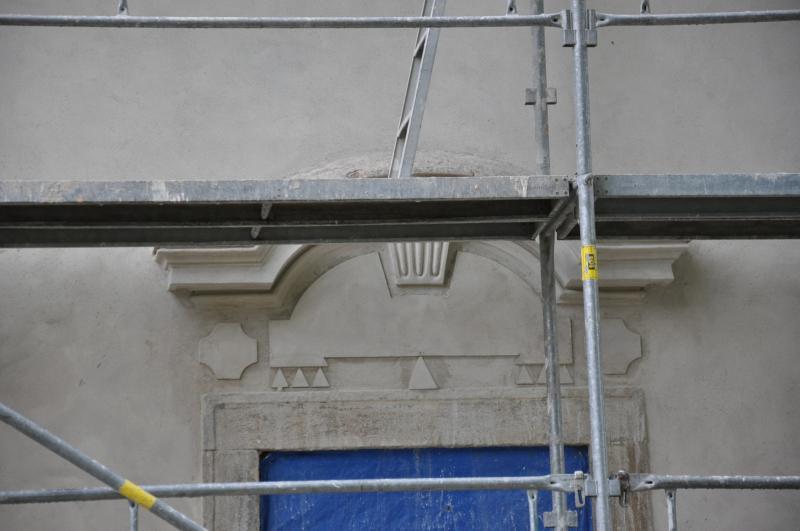

11. 05. 16Po náročných přípravách se statickým zajištěním jižní fasády se mohlo začít s její opravou. Téměř
po celé délce fasády už stojí lešení a práce na opravách jsou v plném proudu.

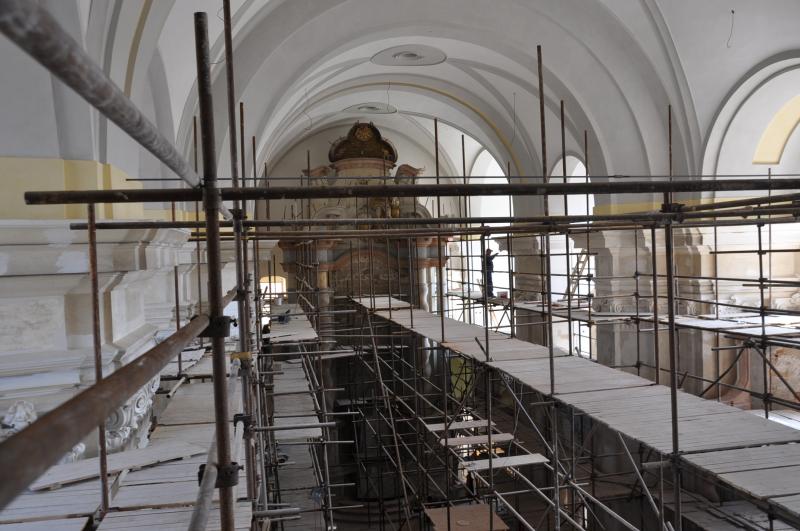

V interiéru se pokračuje s postupnou demontáží lešení. Interier je nově vymalován až do výše korunní

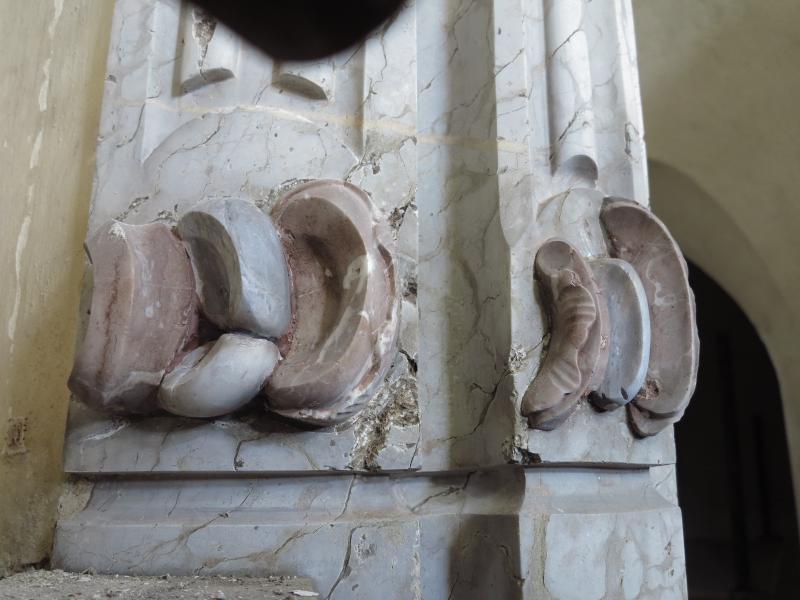

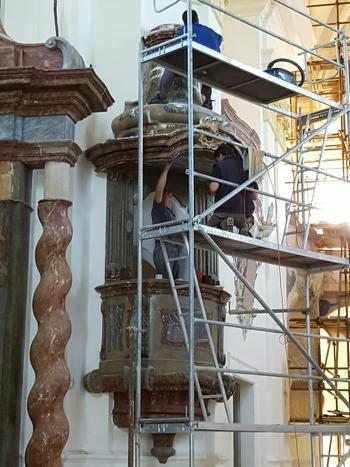

římsy. Kameníci pokračují v restaurování mramorových částí bočních oltářů a pustili se již do obnovy

oltáře hlavního. Z hlavního oltáře byly demontovány dřevěné pilastry a další stafáž a vše se přesunulo
do restaurátorské dílny. Zde mezitím dostaly svůj původní lesk intarzované dveře ze sakristie, schází jim
již jen kování.

Klenba kostela bez lešení

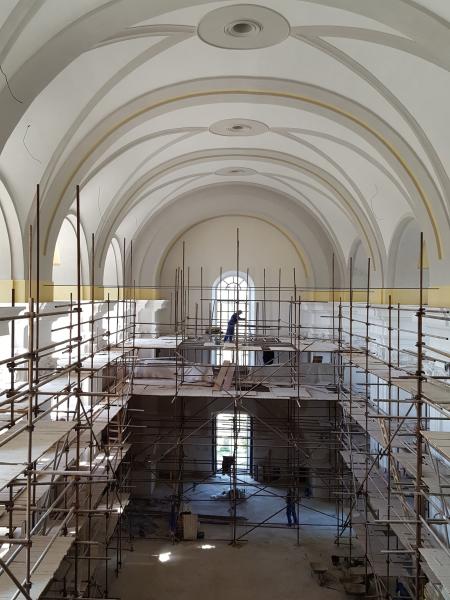

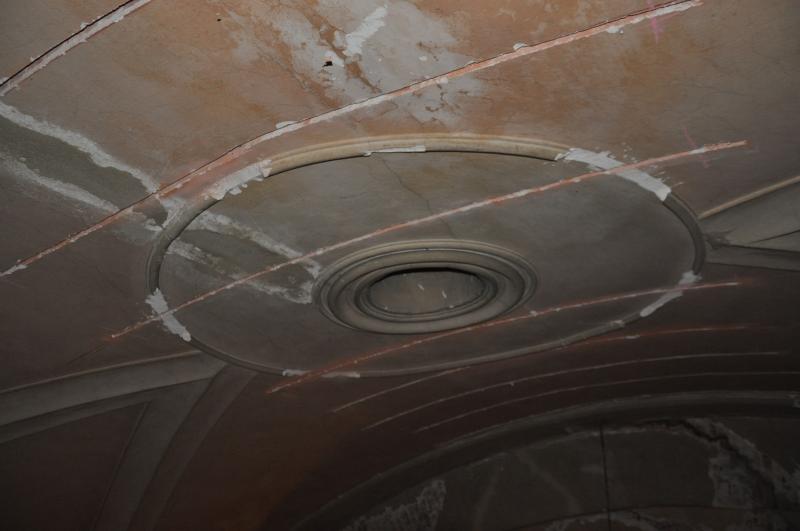

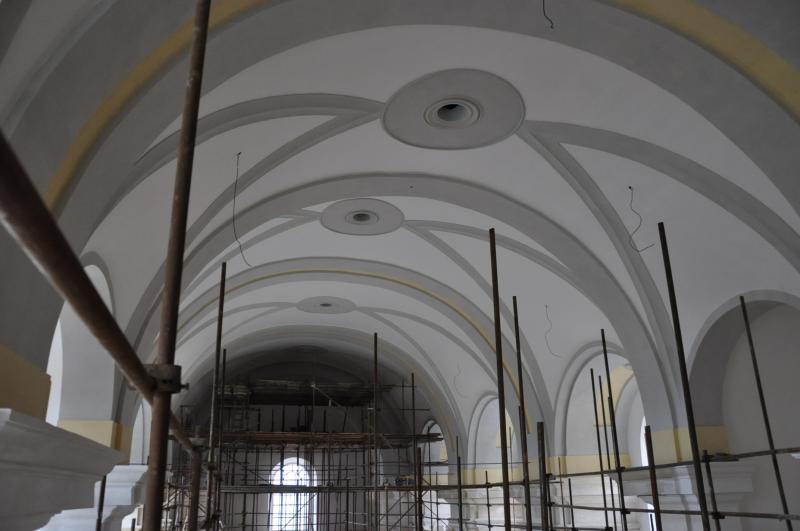

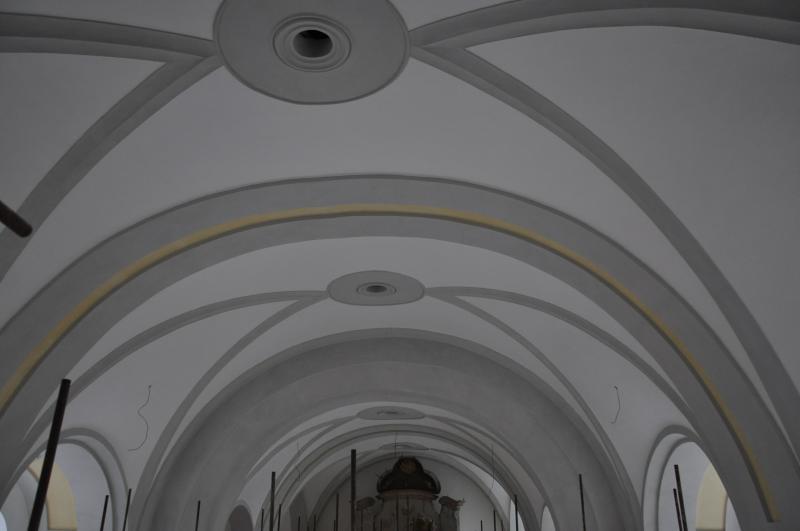

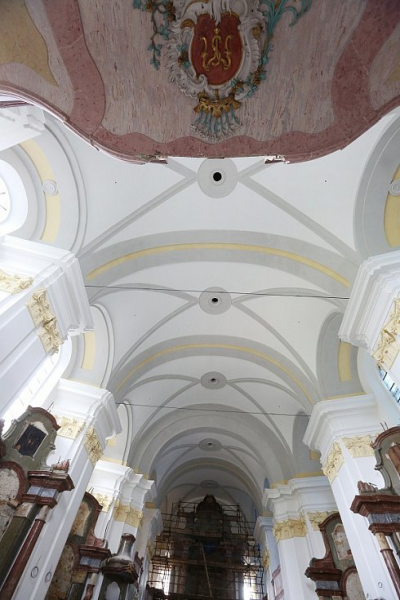

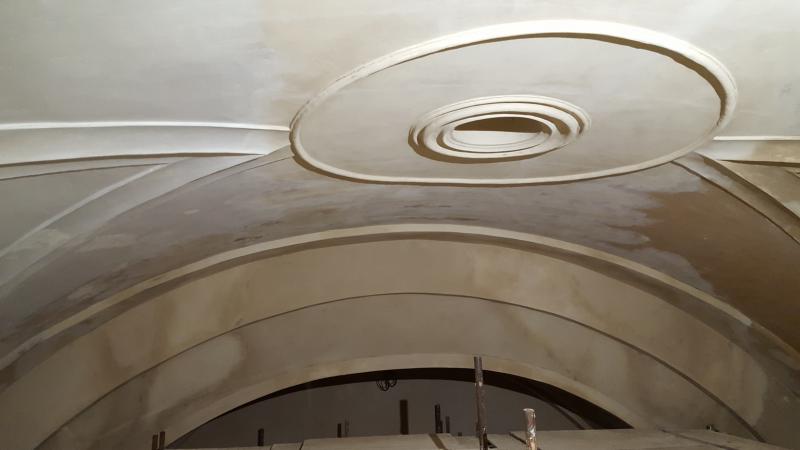

15. 04. 16Klenba kostela ji jež kompletně obnovena, a proto bylo možno demontovat vrchní patra lešení. Barevnost

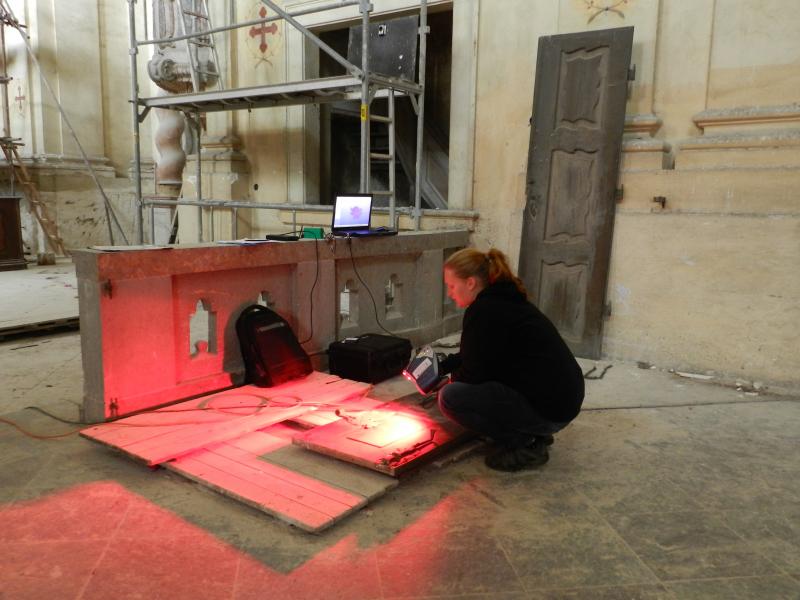

interireru byla vybrána na základě průzkumu provedeného Centrem dokumentace a digitalizace kulturního dědictví
na FF UJEP a konzultací s památkáři.

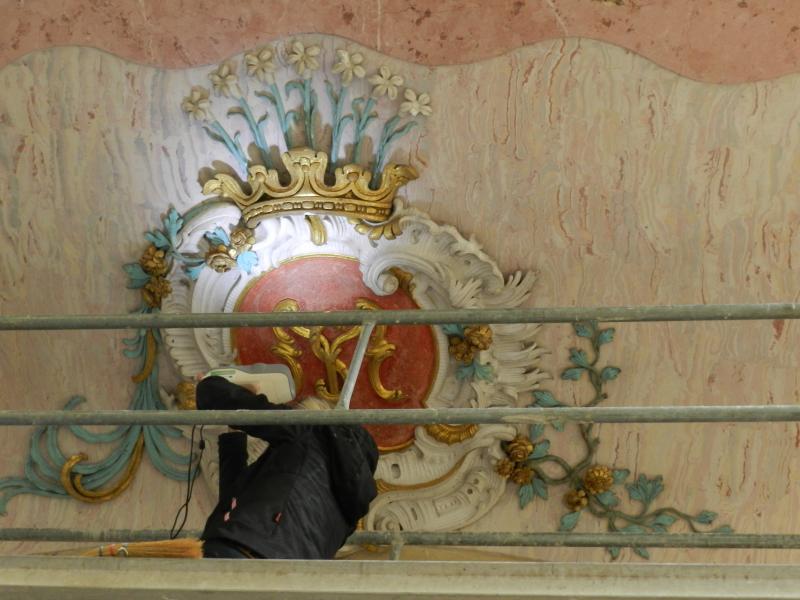

Štuková výzdoba nabývá své původní krásy

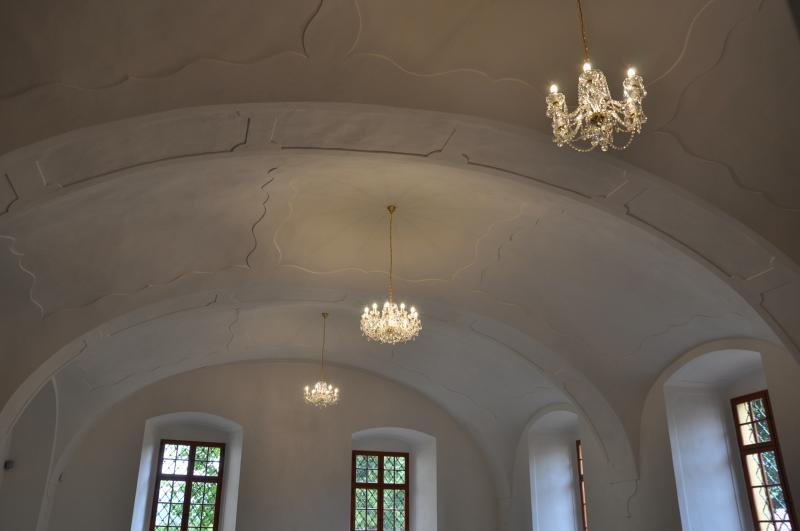

30. 03. 16Klesáme z nebeských výšin….Klenba kostela má již svou finální podobu, proto se mohlo započít
s demontáží vrchních pater lešení. Mravenčí práce při restaurování mramorových oltářů pokračuje.

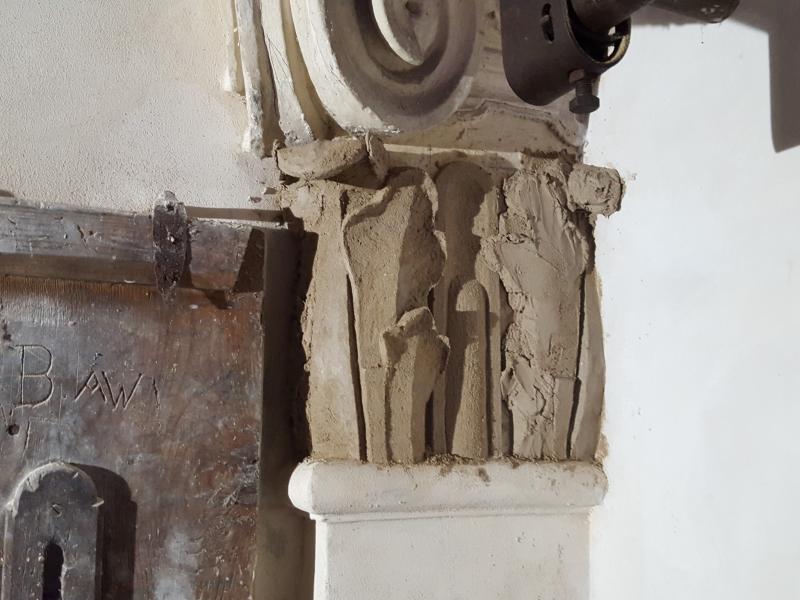

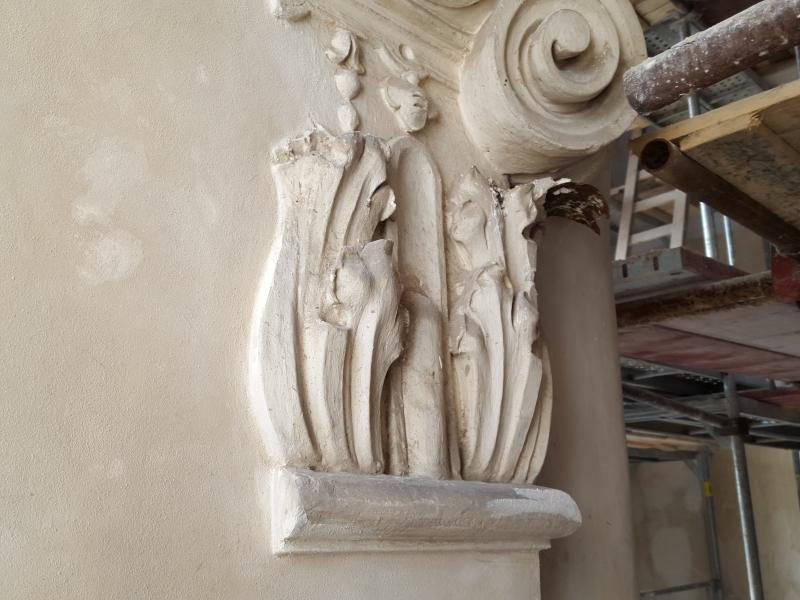

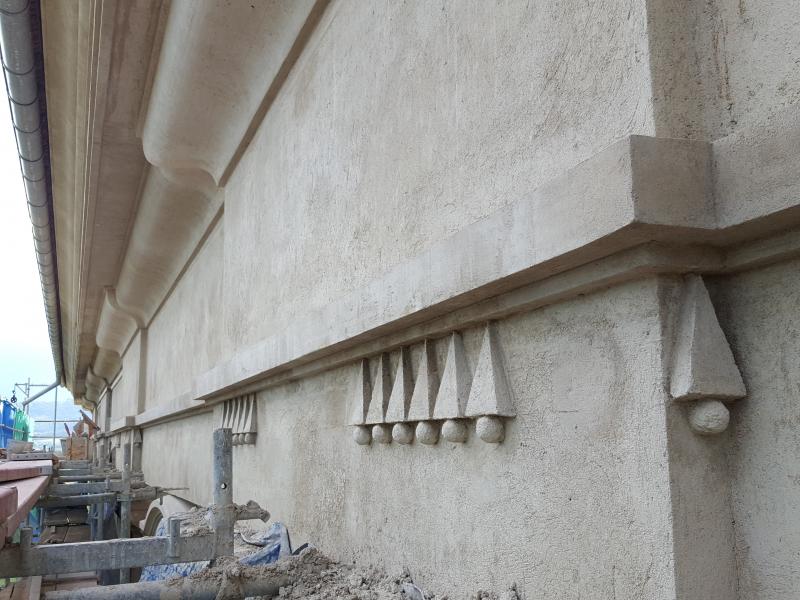

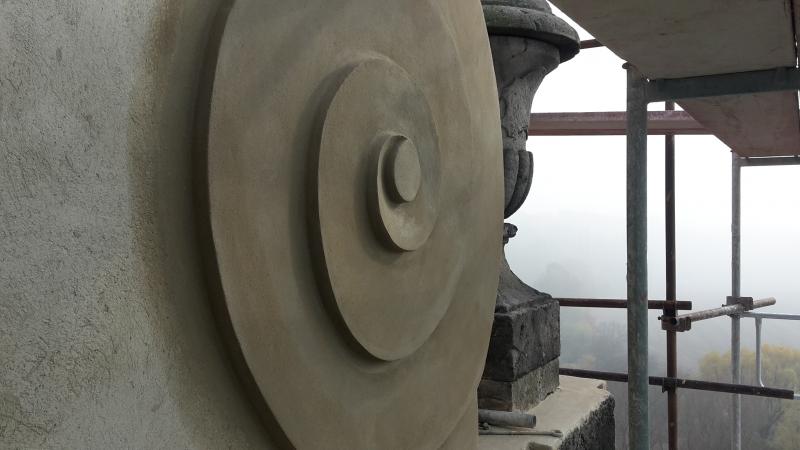

V plném proudu jsou štukatérské práce na obnově říms a volutových hlavic. Vydrolené části štuků se
doplňují, chybějící se podle analogií musejí domodelovat. Některé štuky byly dokonce vytvořeny na plechové
výztuži. Do spojovacího krčku mezi kostelem a zámkem truhláři osadili nové dubové schody. V restaurátorských

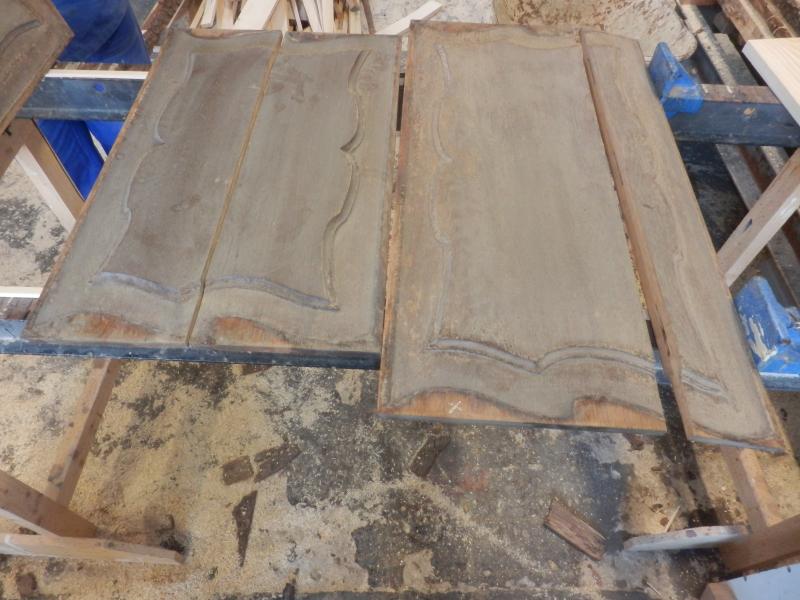

dílnách už nabývají své původní krásy kazetové dveře ze sakristie i dřevěné podesty ze stupňů před
bočními oltáři (restaurovani-podest-bocnich-oltaru.pdf ) . Před
vypuknutím jara jsme vyčistili prostranství před kostelem od náletových křovin. Po mnoha letech je možné si
prohlédnout skupinu soch před kostelem.
Kameníci začali s restaurováním mramorových oltářů

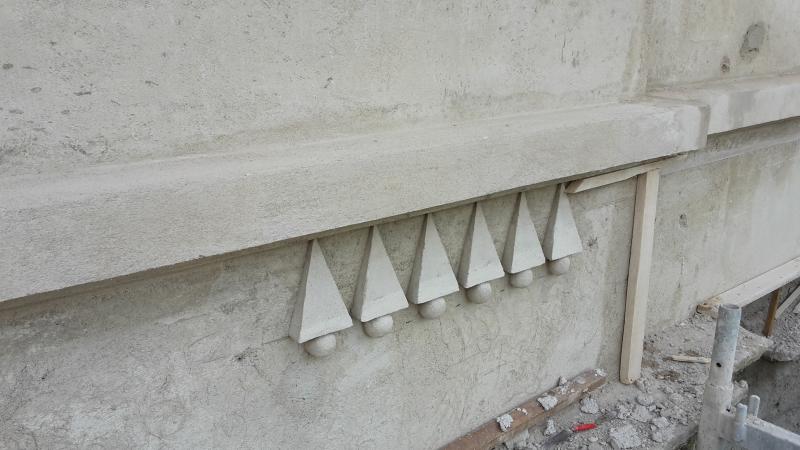

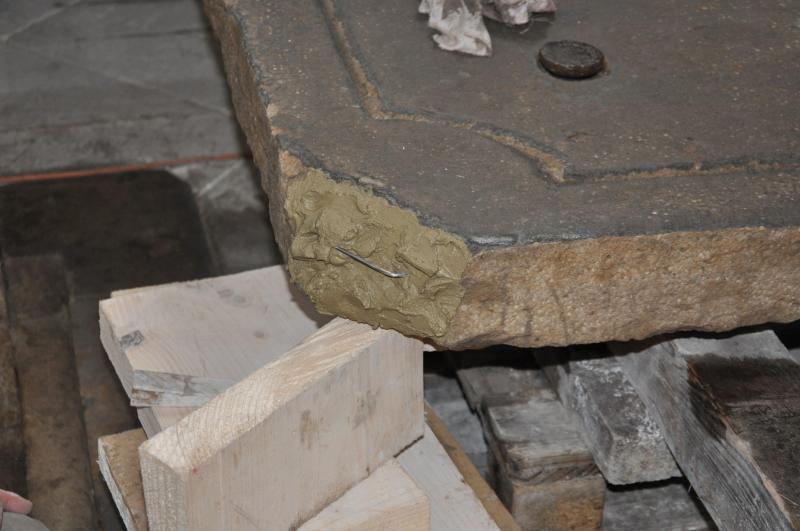

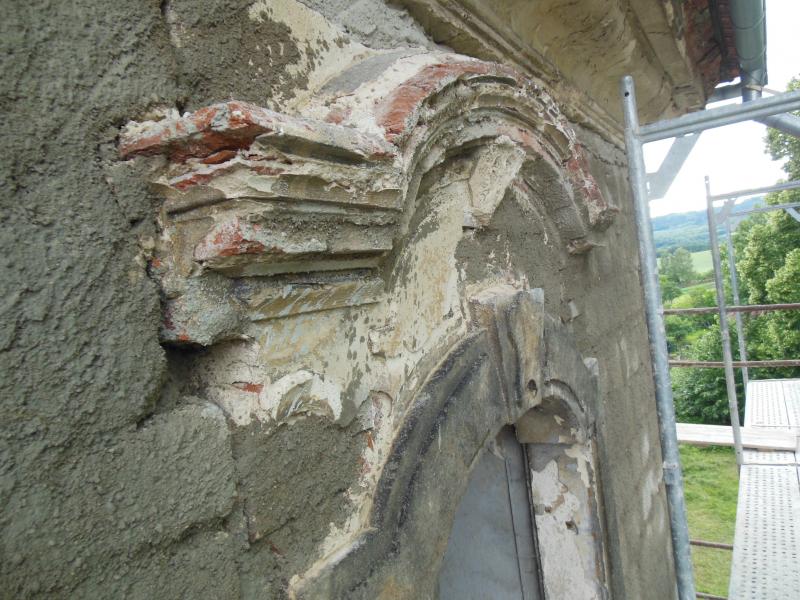

29. 02. 16Kameníci dokončili restaurování kamenných prvků na fasádě kostela a přesunuli se do interieru. Pustili se do
obnovy mramorových částí bočních oltářů (různobarevné mramory byly tehdy dovezeny z Itálie a Rakouska).
Veškeré trhlinky musí být zatmeleny, povrch sjednocen a opatřen ochranným nátěrem. Je to vskutku mravenčí
práce. V oratoři je již připravená prkenná podlaha, na kterou truhláři položí zrenovovanou parketovou
podlahu.

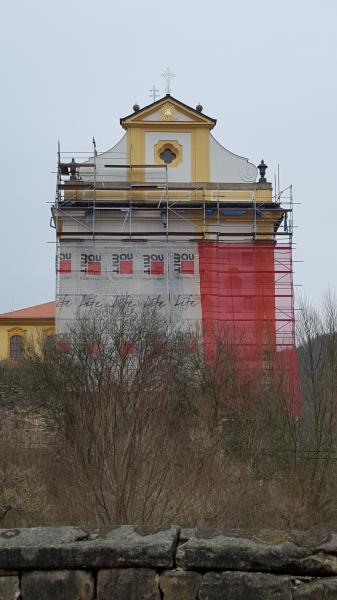

Zlatý kříž a Boží oko se vrátily na západní štít

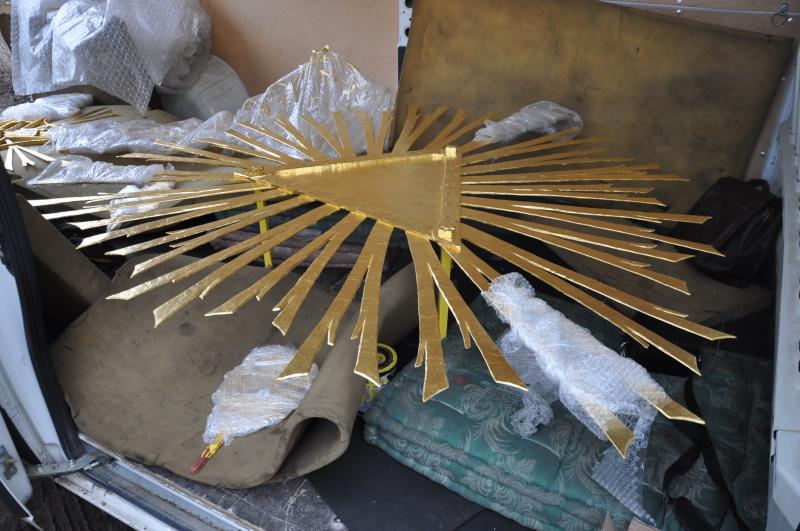

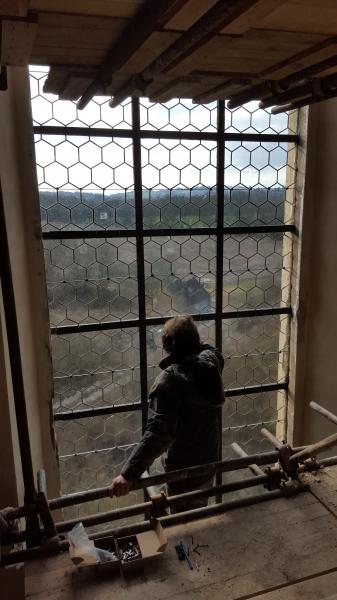

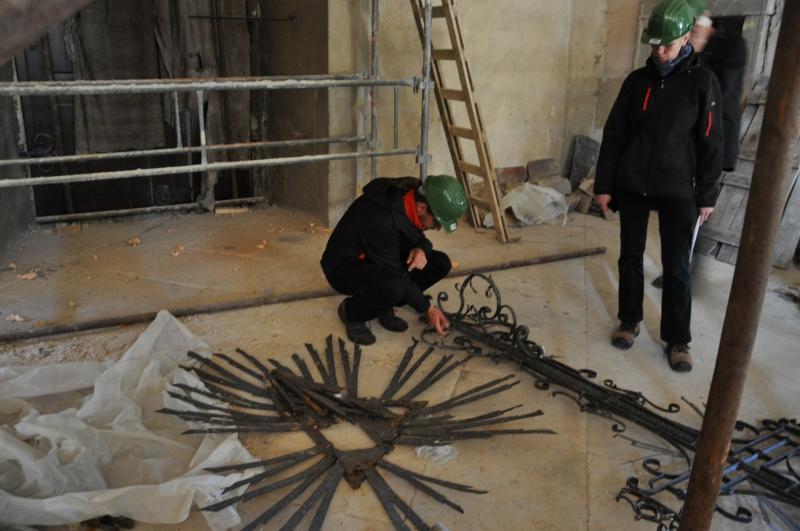

15. 02. 16Po nutných přípravných pracích byly na západní štít osazeny kamenné koule se zlatými plameny. Do tympanonu

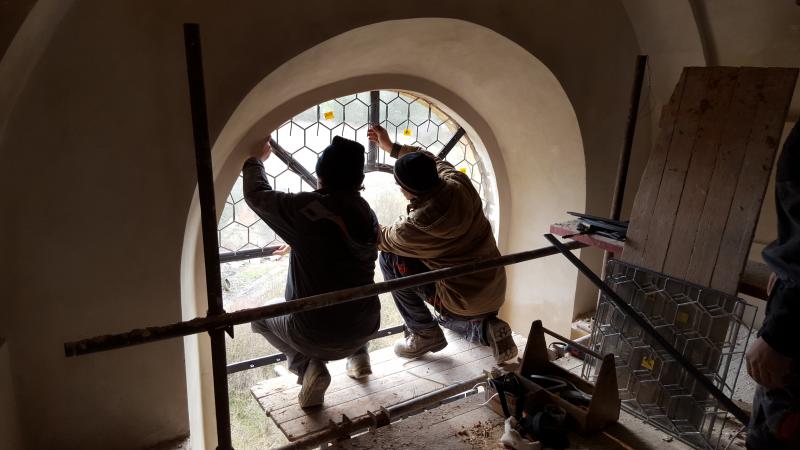

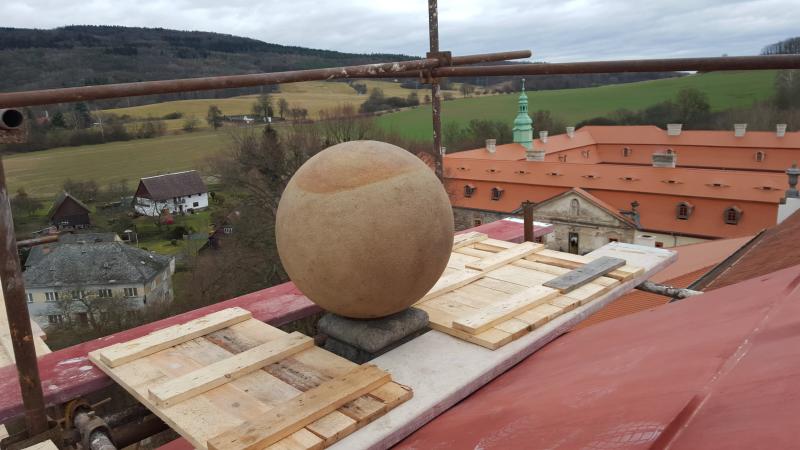

štítu bylo osazeno zlacené Boží oko a na vrchol štítu vztyčen zlacený kříž restaurovani-kovaneho-krize.pdf ).

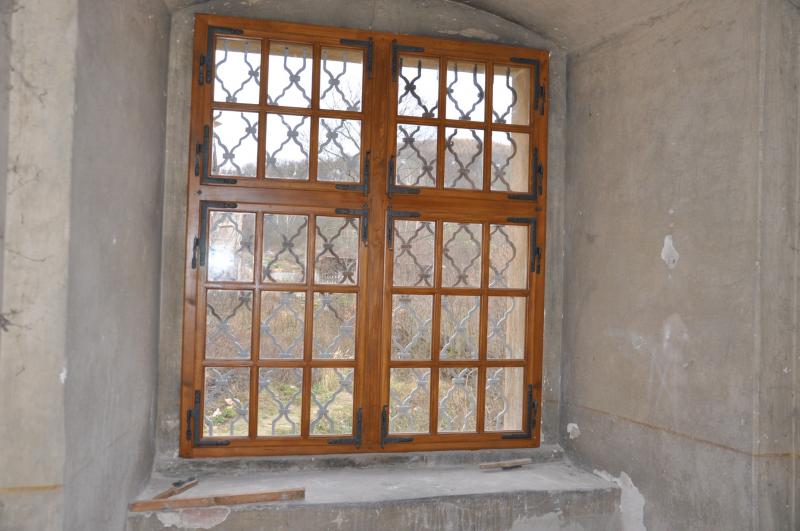

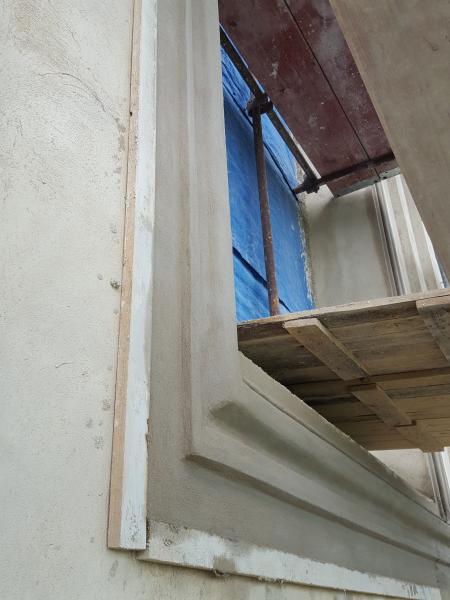

Loď na jižní a západní straně dostala nová vitrajová okna. Vitrážníci postupně osazovali kovové rámy se
šestiúhelníkovým zasklením a postupně tak „vyskládali“ plochu celého okna (vitraze-revize_jc30-12–2016.pdf ).

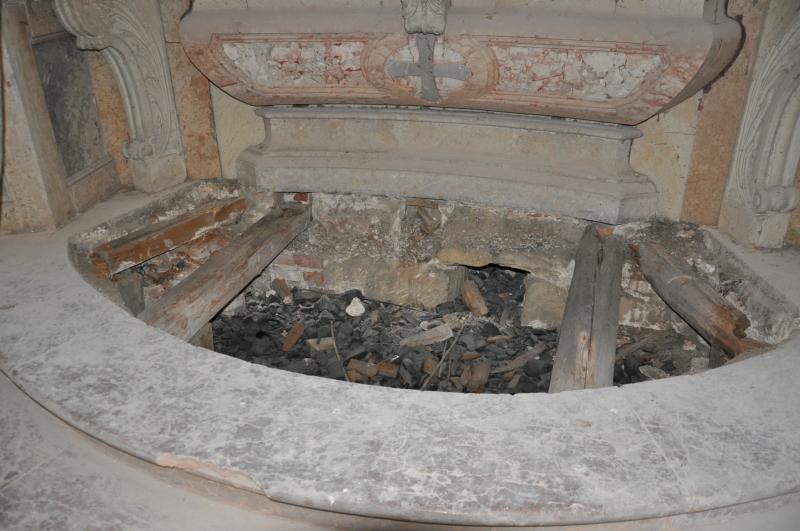

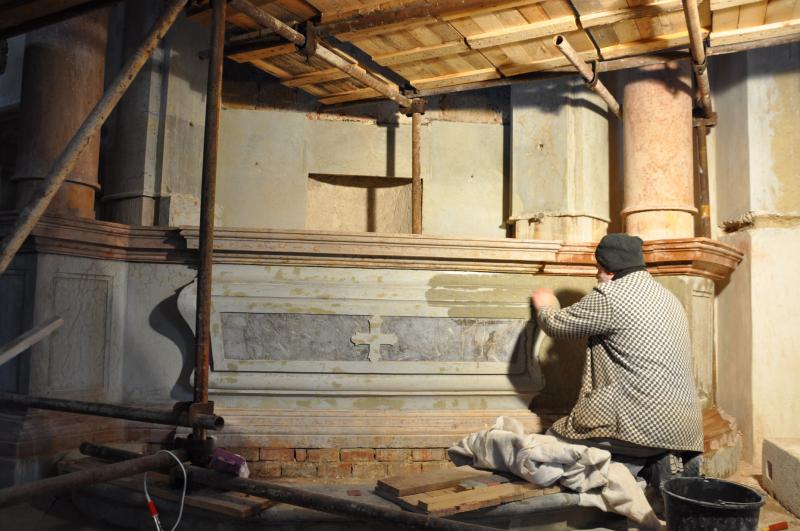

Probíhají restaurátorské práce na dřevěných podestách oltářů.

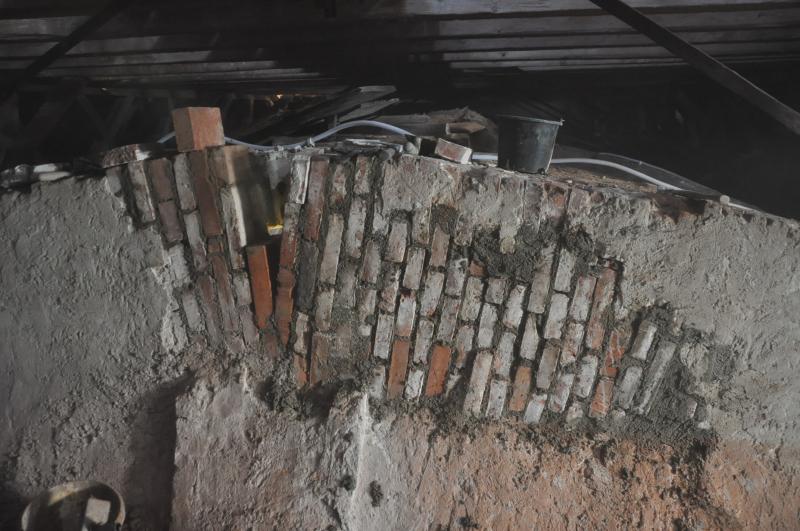

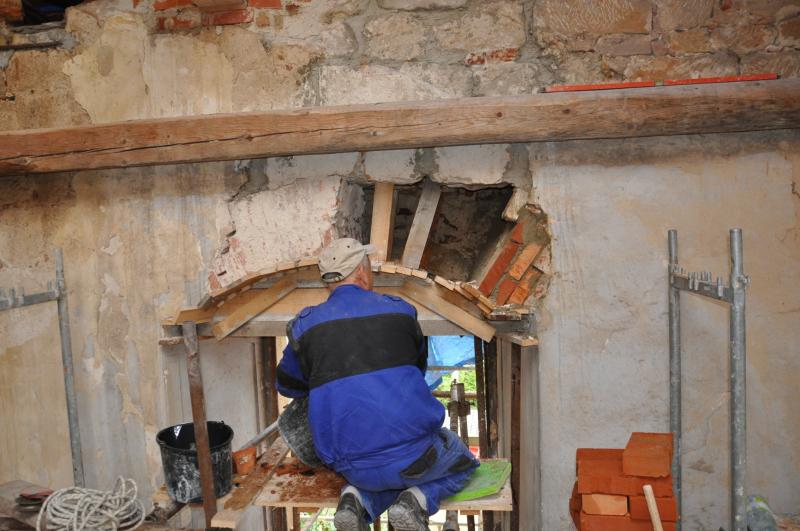

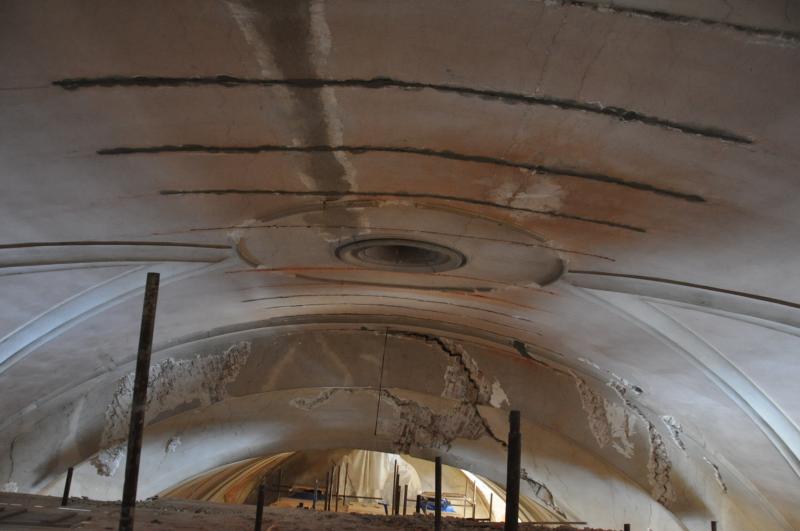

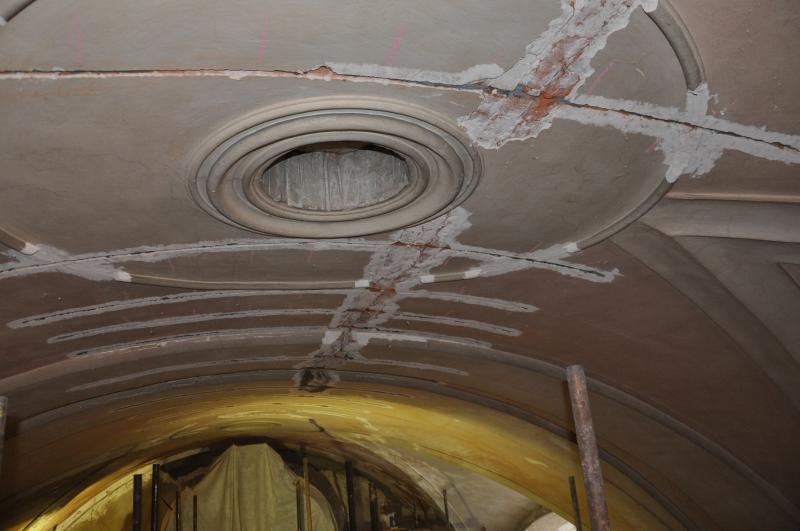

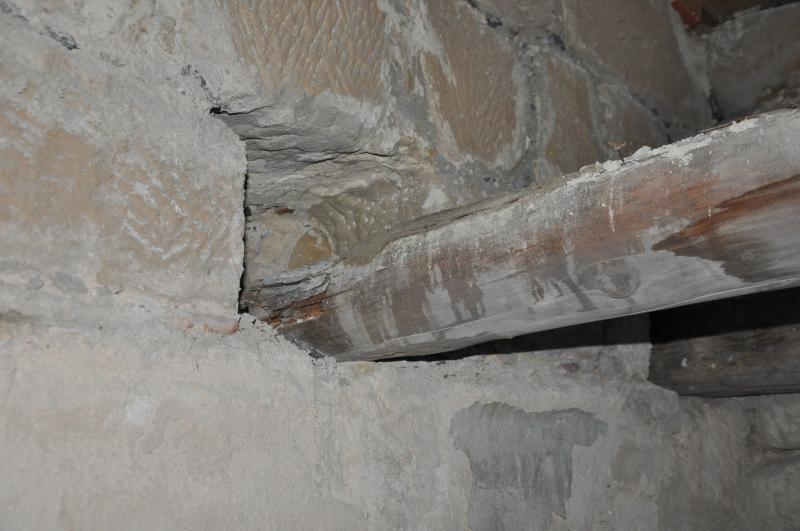

Stále probíhá statické zajištění kleneb a oprava omítek kleneb

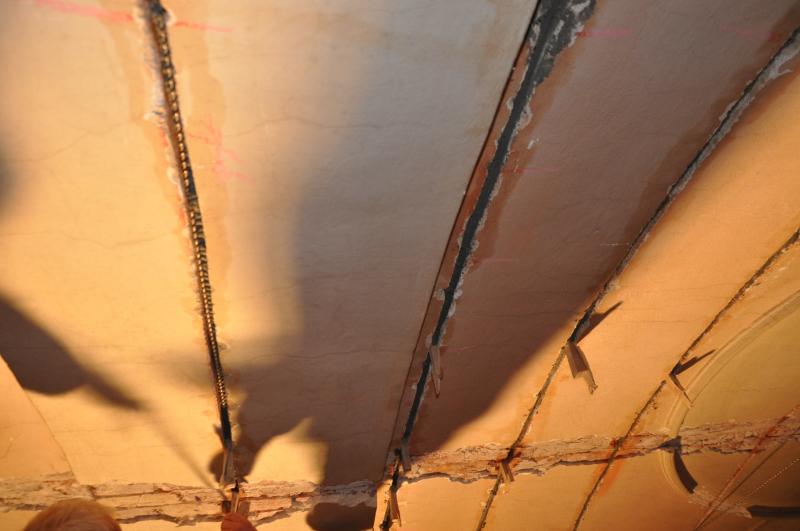

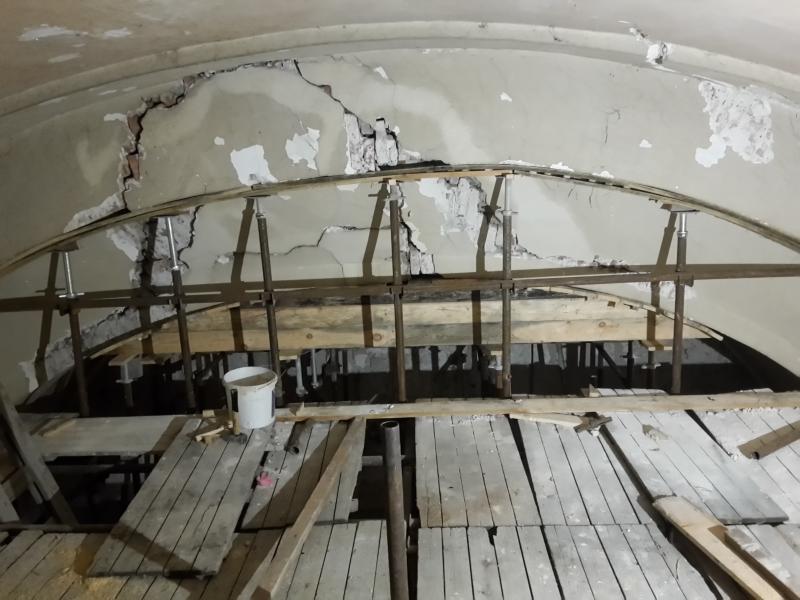

31. 01. 16Statické práce na zajištění kleneb kostela pokračují. Klenební systém je postupně zajišťován pomocí
heli- táhel. Rozpraskané části kleneb byly podepřeny a v poškozených místech rozebrány a nově vyzděny. Na
obnoveném klenebním systému se započalo s obnovou omítek a štukové výzdoby. Bylo dokončeno omítaní stropu
oratoře a v záklencích obnovena štuková výzdoba. Byly zahájeny práce na obnově podlahy oratoře, bude

připravena tak, aby zde mohla být položena zrestaurovaná parketová podlaha.
Statické práce na klenbách v plném proudu

15. 01. 16Probíhají práce na statickém zajištění klenby lodi a presbytáře kostela. Narušené klenební pasy jsou
podchyceny, vyklínovány a přezdívány. Klenba lodi a presbytáře je postupně zpevňována pomocí heli –
táhel, vsazených do klenebního zdiva.
V restaurátorské dílně probíhá obnova dřevěných kazetových parket z oratoře a restaurují se kazetové
dveře. Zároveň se vyrábí poslední okna.
Kamenné i kovové prvky západního průčelí jsou obnoveny

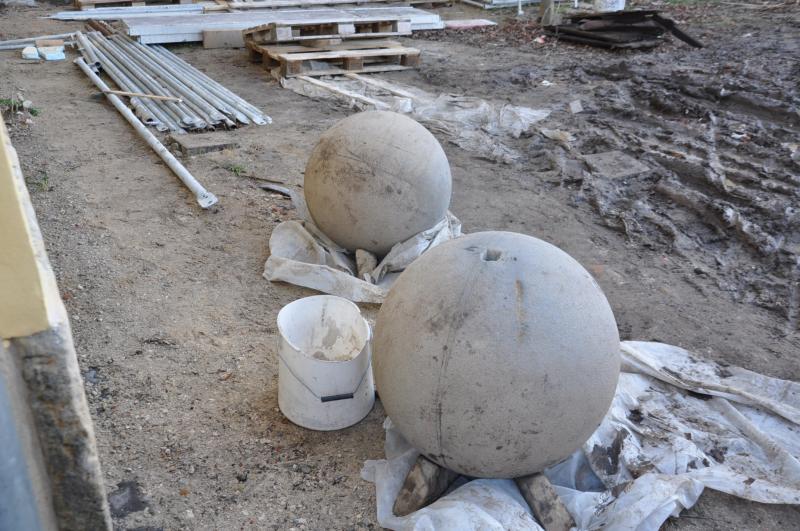

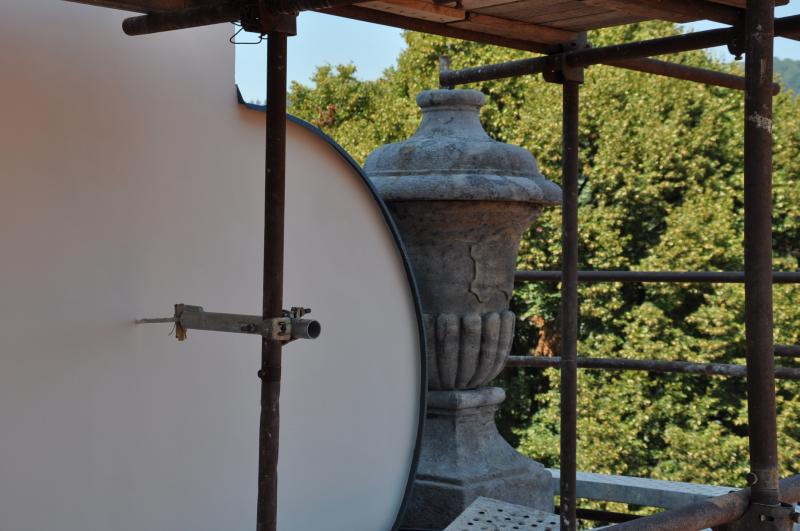

21. 12. 15Kameníci dovezli repliky kamenných koulí, které budou osazeny na štít západního průčelí.
Z restaurátorské dílny se vrátil zrestaurovaný zlacený kříž a kopie Božího oka a plamenů z kamenných
koulí. Jejich originály byly zakonzervovány. S památkáři probíhají konzultace o barevnosti vnitřní výmalby
kostela.

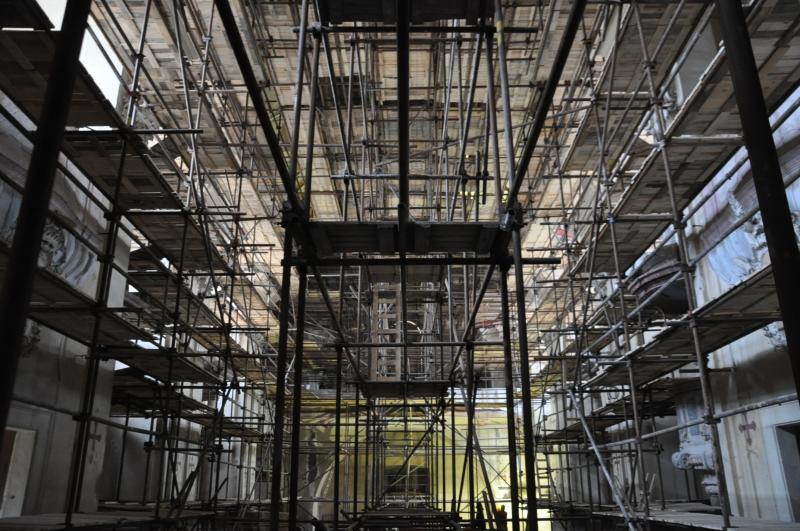

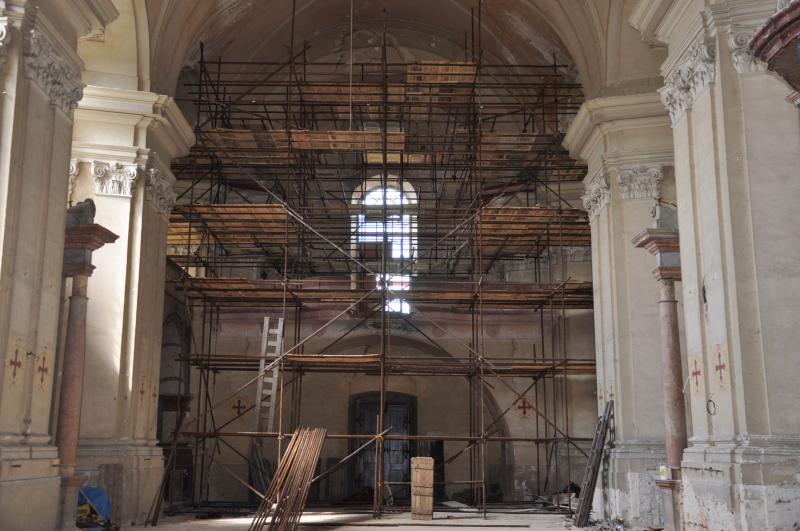

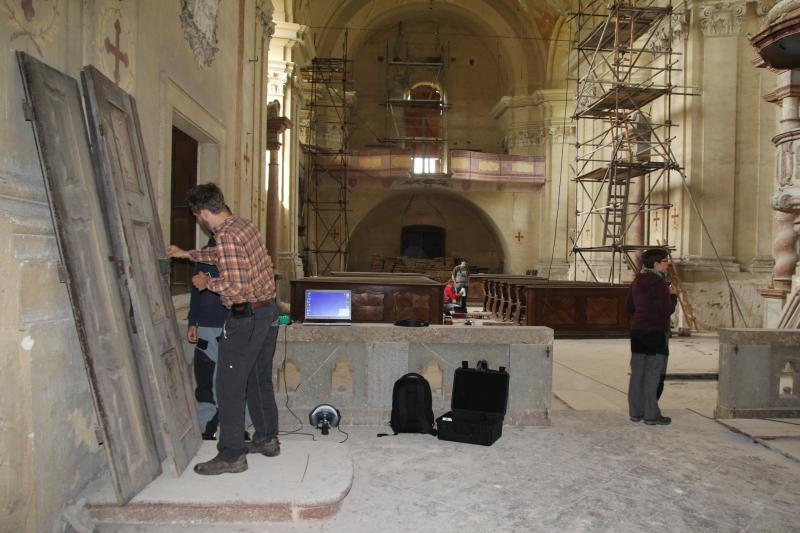

Vnitřní prostorové lešení dokončeno
30. 11. 15Po několika měsíční práci byla dokončena severní fasáda. Po statickém zajištění západní fasády se
mohly rozběhnout další práce: kameníci se pustili do restaurování kamenných prvků, opravují se štuky
i omítky. Truhláři osadili okna. V lodi kostela již stojí kompletní prostorové lešení, vešlo se tam
neuvěřitelných 193 tun železa – jsme ocelové království! Díky dokončenému vnitřnímu lešení se mohlo

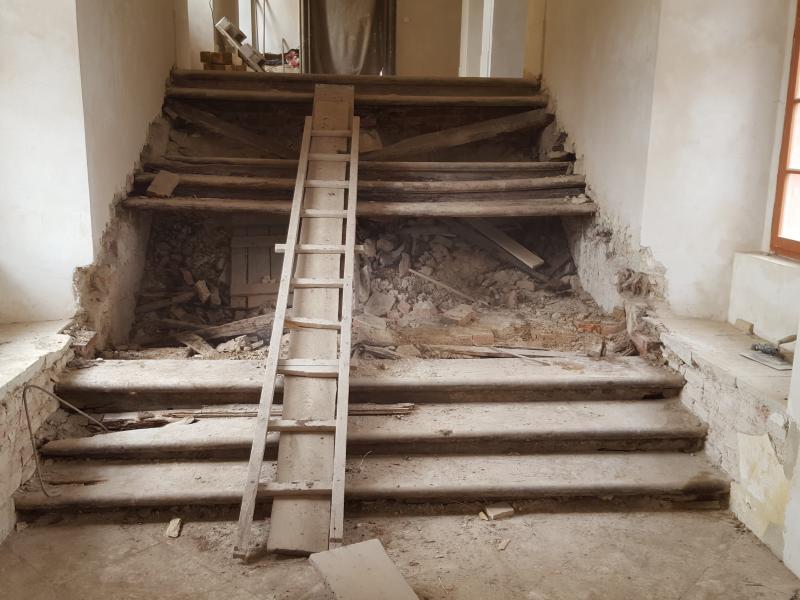

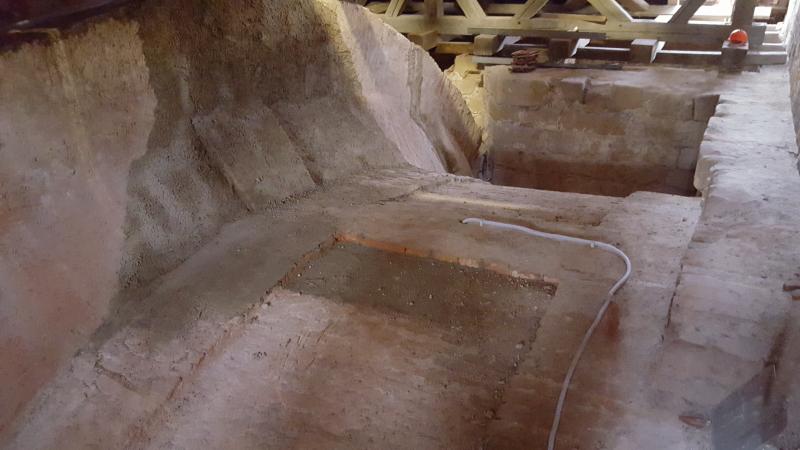

započít s opravami vnitřních omítek. Na půdě kostela byl nalezen zbytek kamenné koule ze západního
průčelí, do které krásně zapadl původní kovový plamen nalezený dříve na střeše kostela, o jehož určení
se doposud nevědělo. Památkáři rozhodli o jeho navrácení a pozlacení. Na zbylé koule budou plameny rovněž
doplněny.
Boží oko se rozzáří ve zlaté

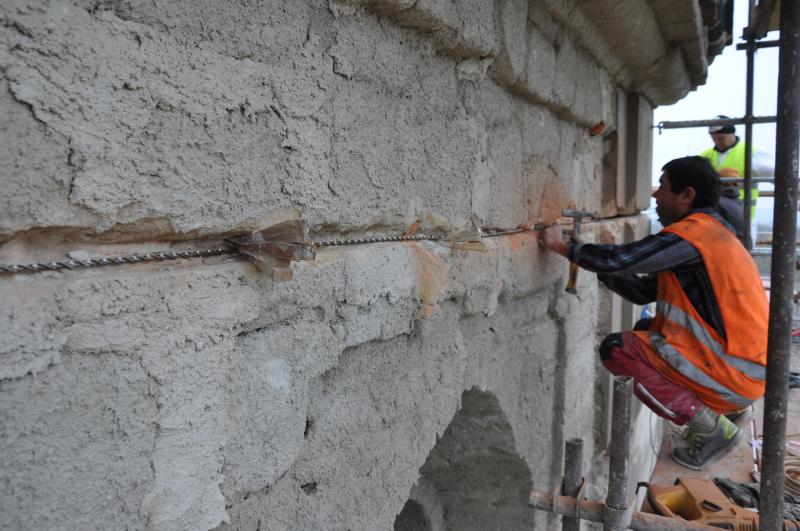

30. 10. 15Byly odsouhlaseny vícepráce spojené se statickým zajištěním kostela. A tak se všichni vrhli do práce:
trhliny se vyklínkovaly a vyplnily, zdivo bylo injektováno a do zdiva byla zasazena speciální táhla. Již se také
pracuje na západním průčelí, z jeho štítu bylo sneseno kovové Boží oko. Kvůli jeho špatnému stavu bylo
rozhodnuto, že na štít se osadí pozlacená replika a původní Boží oko bude konzervováno a v budoucnu
presentováno v prostorách kostela. V lodi kostela se staví prostorové lešení a pokračuje elektroinstalace.

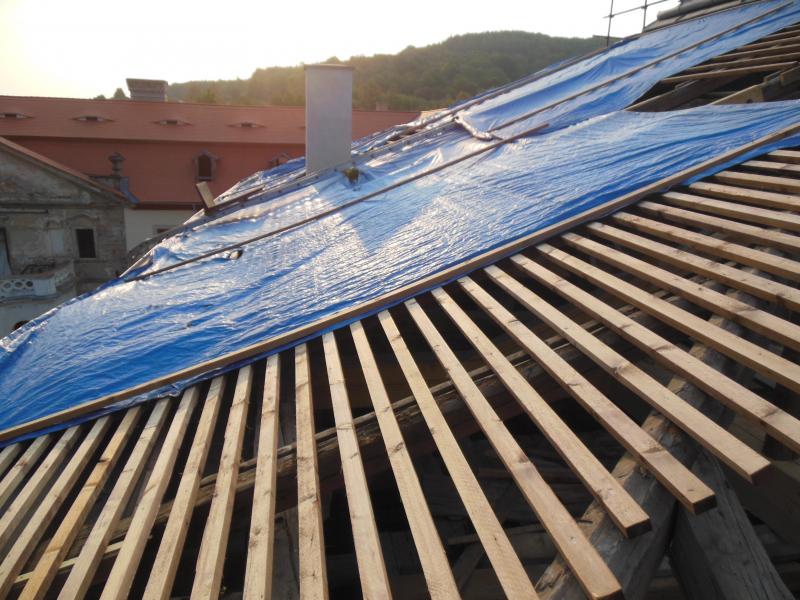

Střechy na kostele i sakristii dokončeny

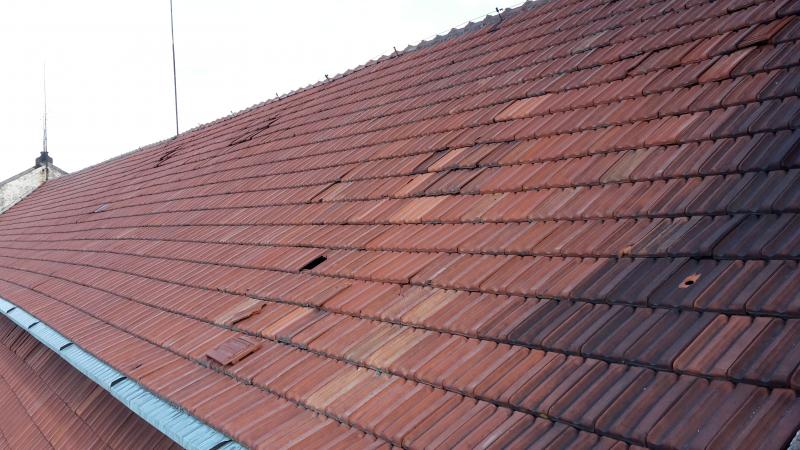

30. 09. 15V plném proudu jsou práce na sakristii, byla dokončena střecha a v patře se podbil strop. Zdárně běží
i práce na kostele. Překládka krytiny na kostele je u konce. Práce na severní fasádě budou již brzo hotové.
Na jižní a východní fasádě byla osazena okna a byla zadána výroba oken pro západní stranu. A stále běží
práce na elektroinstalaci uvnitř kostela.
Práce na východní fasádě se blíží ke konci
15. 09. 15Také v září pokračují práce na fasádách, památkáři upřesnili barevnost prvků fasády. Tesaři
dokončují montáž stropnic sakristie. Nezahálí ani pokrývači, pokračují pokládkou krytiny na střeše
sakristie a zahájili překládku krytiny na lodi kostela. Kameníci dokončují obnovu kamenných prvků na východní
fasádě kostela, věži, oratoři a sakristii. Památkáři rozhodli o finální patinaci váz východní fasády.
V sakristii a oratoři byly osazeny kopie chybějících mříží oken. Probíhá úklid stavební suti v těsné
blízkosti kostela.
Zastavení prací v západní části kostela

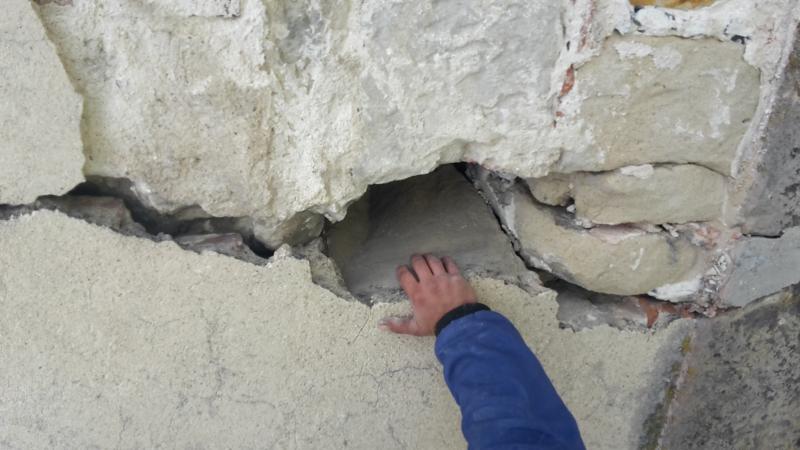

02. 09. 15Úplný rozsah poruch ve stavbě, konkrétně trhlin, byl zjištěn až po vystavení lešení a vyklizení půdního
prostoru od suti. Dodatečně byly zjištěny i předchozí pokusy o opravu trhlin, které částečně zakryly
skutečný stav věci. Trhliny jsou tak oproti předchozím předpokladům širší a hlubší. Na základě tohoto
zjištění byl přizván statik ing. K. Duška, který s okamžitou platností zakázal práce v okolí staticky
narušených kleneb a provedl revizi statického posouzení.

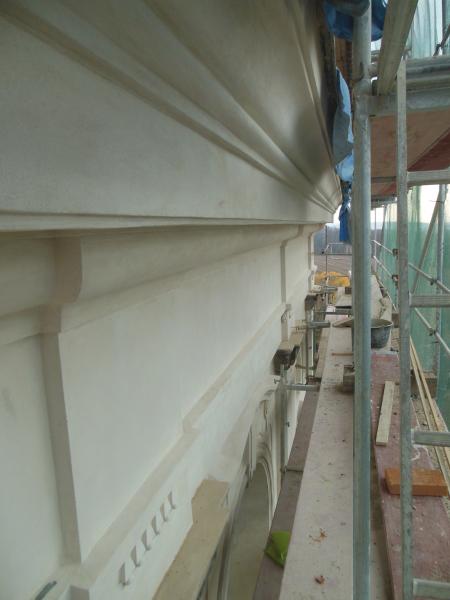

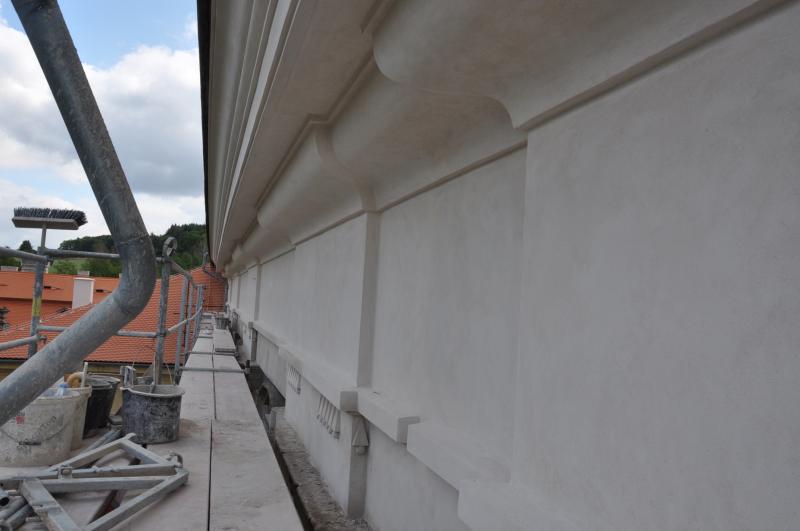

Fasáda na sakristii dokončena / Sacristy facade complete

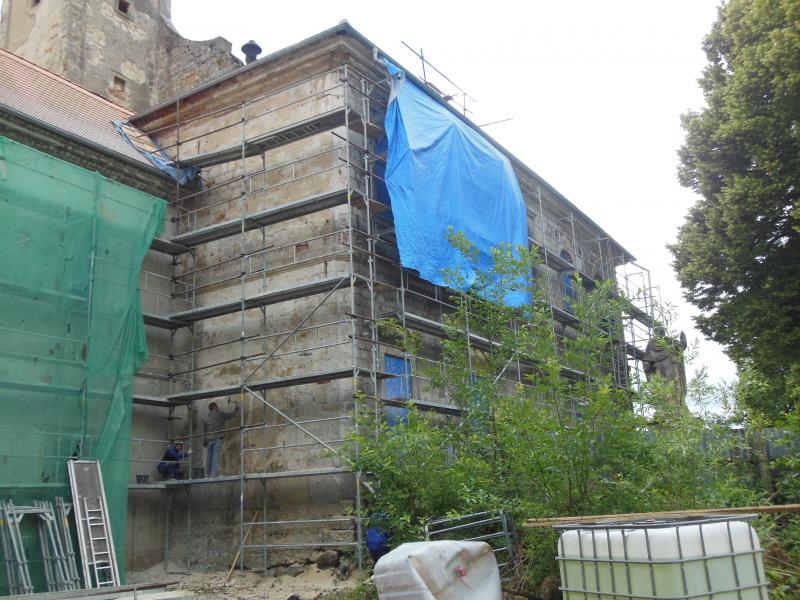

21. 08. 15I přes tropické letní počasí bylo možno pokračovat v práci na severních fasádách. Zednické práce na sakristii byly dokončeny, obnoveny byly šambrány, římsy a štukové prvky. Do konce srpna bude fasáda natřena a bude odstraněno lešení. Kameníci sjednotili barevnost kamenných prvků, které nebudou pod omítkou či nátěrem a restaurují vstupní portál do sakristie. Památkáři schválili podobu chybějících plamenů kamenných vázách na východní a západní atice lodě kostela. Začínají práce na zajištění statických poruch okenních kleneb. Krov sakristie je opraven a začíná pokládka nové střešní krytiny.
Despite the tropical summer heat, it was possible to continue with work on the northern facades. Masonry work on
the sacristy has been completed and chambranles, cornices and stucco features have been renovated. By the end of August
the facade will be pained and scaffolding removed. Stonemasons have unified the color of stone features which will be
left exposed, and are restoring the portal of the sacristy. The National Heritage Institute has approved the form of the
missing flames on stone vases on the eastern and western attics of the church´s vault. The vaulted windows are being
secured. The sacristy´s truss has been repaired and laying of the roof has begun.
Barevnost fasád rozhodnuta / Facade color agreed upon
31. 07. 15Práce na fasádách kostela úspěšně pokračují. Kostelní věž je celá pod lešením, kameníci pokračují
v očišťování a restaurování kamenných prvků, zedníci také nezahálí. V interiéru bylo postaveno
prostorové lešení na západní straně lodi a nad kruchtou. Zpřístupnili se tak klenby a okenní záklenky
k detailnějšímu průzkumu statických poruch.
Národní památkový ústav v zastoupení PhDr. Víta Honyse rozhodl o zachování pozůstatků varhan – části
vzduchového vedení, zbylé díly varhaních měchů a pedálů k obsluze měchů. Tyto díly budou očištěny a
ponechány ve stavu v jakém se nachází. Snad,někdy, možná…v budoucnu, dojde i k navrácení varhan.
Bylo rozhodnuto o barevnosti fasád kostela – okr a bílá budou naše barvy!
Work on the church´s facade successfully continues. The church tower is surrounded by scaffolding, stonemasons
continue cleaning and restoring stones, and masons are also hard at work. In the interior, scaffolding has been erected
on the western end of the main vault and above the matremonium, making the vaults and windows accessible to closer
inspection for structural faults. The National Heritage Institute, represented by Dr. Vít Honys has decided to preserve
the remnants of the organ – parts of the air ducts, windbags and operating petals. These parts will be cleaned and
left in their current state. Hopefully one day even the organ will be returned to its place.
The color of the church´s facade has been decided upon – ocher and white are its new colors!
Restaurování dřevěných prvků zahájeno / Restoration of wooden features commenced

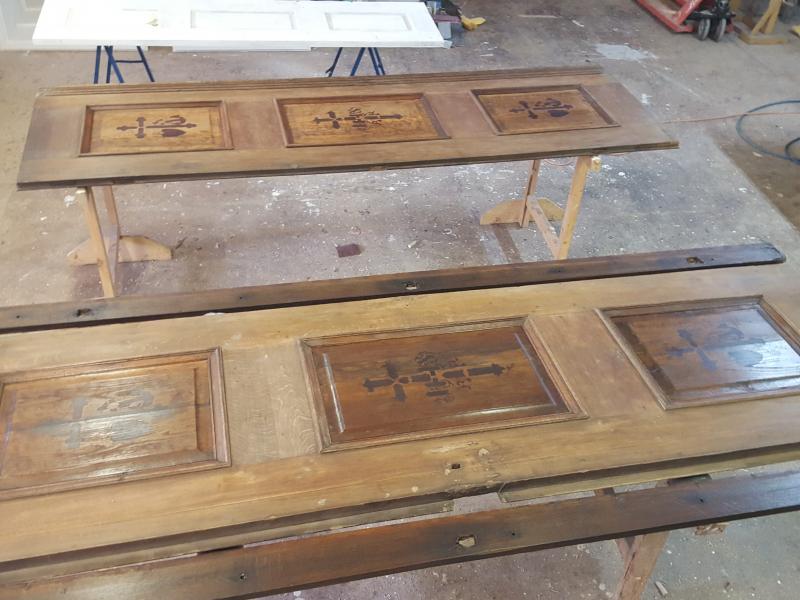

23. 07. 15V tomto týdnu byly zahájeny práce na restaurování dřevěných prvků. Do restaurátorské dílny byly
převezeny kostelní lavice, které jsou zapsanou movitou kulturní památkou. Restaurátoři zdokumentovali a
následně rozebrali dřevěné podesty před oltáři, dochované prvky budou restaurovány a chybějící budou

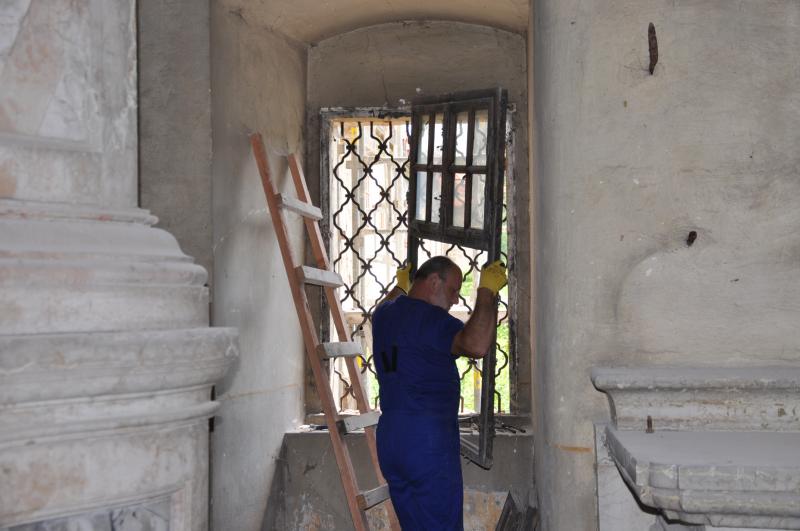

nahrazeny tvarovými kopiemi původních. Okna z přízemí lodi kostela byla demontována, stejně tak žaluziová
okna z věže kostela. Restaurátoři je v dílně opraví a doplní chybějící prvky.
Pokračují práce na fasádách věže a sakristie, byly zahájeny práce na fasádách lodi kostela. Tesaři
doplňují a opravují krov nad oratoří. Restaurování kamenných prvků je průběžně konzultováno
s PhDr.Hrubým z Národního památkového ústavu v Ústí nad Labem.
This week work on the restoration of wooden features began. The church´s pews, listed as a movable cultural
heritage asset, have been transported to the restoration workshop. The restorers documented and disassembled the wooden
landings in front of the altar; the surviving pieces will be restored and missing ones replaced by identical copies of
the originals. Ground level windows were taken apart, as were the jalousie windows from the church´s tower. They will
be repaired and missing pieces will be replaced.
Work on the sacristy´s facade continues, and work has commenced on the facade of the main vault. Carpenters are
repairing and filling in missing pieces of the truss above the oratory. Stone restoration is periodically consulted with
Dr. Hrubý of the National Heritage Institute in Ústí nad Labem.
Zahájena oprava krovu a kamenické práce / Stonework and truss repairs underway

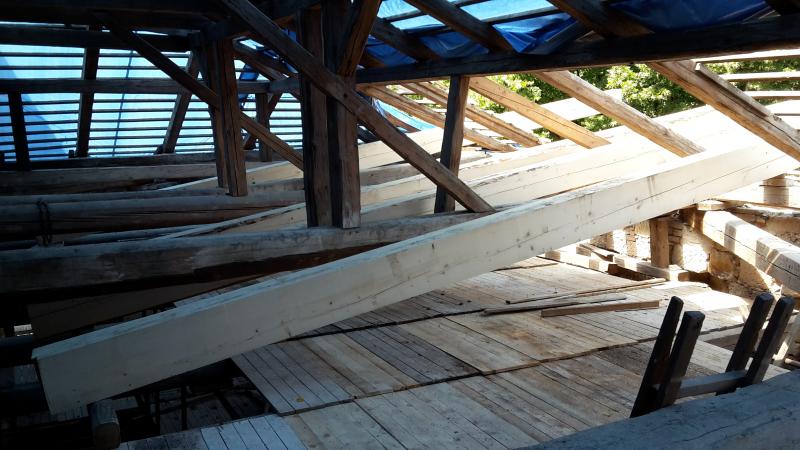

15. 07. 15Práce na střeše oratoře pokračují opravou krovu. Byla sejmuta střešní krytina, tašky použijeme na hlavní
lodi kostela pro doplnění a výměnu poškozených kusů. Nad oratoří bude opraven narušený krov, bude provedeno
nové laťování, na které položíme novou bobrovku.
Práce zahájili kameníci, očišťují kamenné prvky – římsy, ostění oken a první z kamenných váz na
východní straně kostela.
Work on the roof of the oratory continues with repairs of the truss. The roofing tiles have been taken down and
will be used to replace damaged or missing tiles covering the main vault. The damaged truss above the oratory will be
repaired; new laths will be installed and covered with new roofing tiles. Stonemasons have begun cleansing stone
cornices, window jambs and the first of the stone vases on the church´s eastern face.
Zahájeny práce na elektrifikaci kostela / Electrification of the church has begun

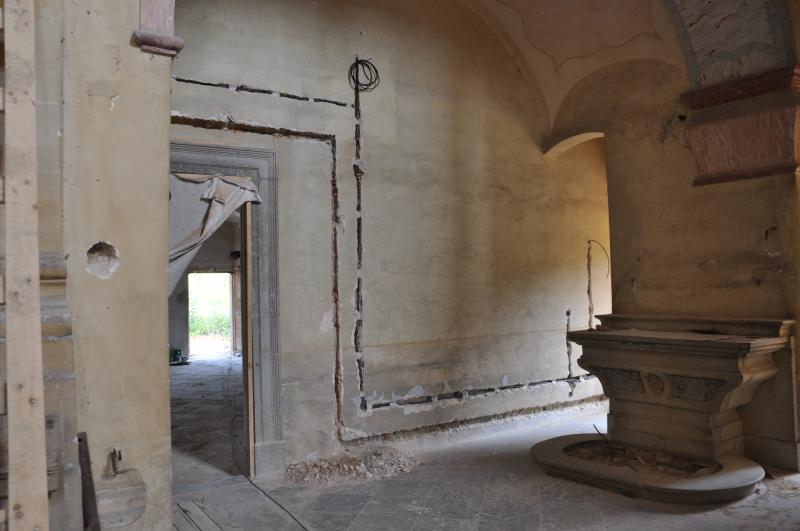

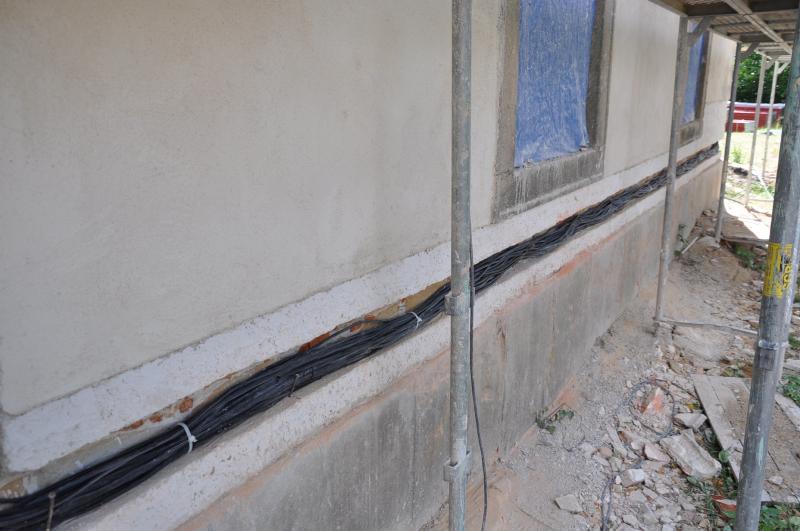

10. 07. 15V uplynulých dnech byly zahájeny práce na obnově elektrických rozvodů kostela. Nataženy budou kilometry nových kabelů, které budou jak v exteriéru, tak v interiéru vedeny pod omítkami. Práce na fasádách pokračují na východní straně pod věží kostela. Na převoz do restaurátorské dílny jsou připraveny lavice a dochované interiérové dveře.
In the past days, work to renew power distribution was launched. Kilometers of new cable will be laid both on the
exterior of the building, and on the interior, beneath the plastering. Work on the facade continues on the eastern side
below the tower. Pews and surviving interior doors are ready to be transported to the restoration workshop.
Stavební práce se úspěšně rozběhly / Building work successfully in motion
30. 06. 15Ihned po podpisu smlouvy o dílo zahájila firma PAMA, spol. s r.o. stavební práce. Hotovo je vyklízení suti z půdy, odvezeno bylo více jak 60 tun suti, která neúměrně zatěžovala klenby kostela. Opraveno je točité dřevěné schodiště do krovu. Zahájili se práce na opravách krovu a interiéru sakristie a oratoře. Započaly opravy fasád na sakristii a spojovacím traktu mezi kostelem a zámkem.
Immediately after the signing of the contract, the firm PAMA, spol. s.r.o launched construction work. More than
60 tons of rubble, which was disproportionately straining the church´s vault, has been cleared from the attic and

hauled away. The wooden spiral staircase leading to the attic has been repaired. Work to fix the truss and the interiors
of the sacristy and oratory have commenced, as have repairs of the facades of the sacristy and the corridor connecting
the church to the monastery.
Vybrán dodavatel stavebně restaurátorských prací / Supplier of restoration work chosen
18. 06. 15Dnes byla podepsána smlouvo o dílo na realizaci stavebně restaurátorských prací s firmou PAMA , spol. s r.o., Heřmanova 713/53a, Praha 7, která zvítězila ve výběrovém. Práce byly ihned zahájeny, protože termín dokončení je 15.4.2016…a čeká nás práce jako na kostele!
Today a contract has been signed with PAMA, spol. s.r.o., Heřmanova 713/53a, Prague 7, which prevailed in the selection process. Work began immediately, as the deadline is April 15, 2016. We still have a lot of work ahead of us!
Praxe prvních ročníků UJEP zahájena / Internships launched with freshmen of the UJEP
15. 06. 15Studenti FF UJEP, pod vedením odborných pracovníků Centra pro dokumentaci a digitalizaci kulturního dědictví

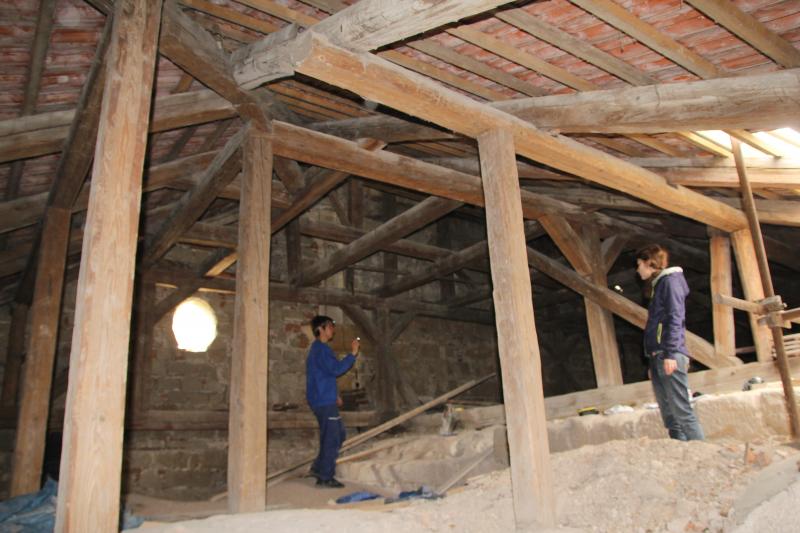

provedli v posledním týdnu měsíce června stavebněhistorickou analýzu krovu kostela s cílem určit jeho
stavební stratigrafii a druhotně užité prvky. Dále inventarizovali detaily konstrukční, architektonické a
epigrafické, které mají vztah ke stavebnímu vývoji krovu. Účastníci kurzu si vyzkoušeli odběr vzorků
dřevěných konstrukcí určených k dendrochronologické analýze s cílem absolutní datace jednotlivých
stavebních fází kostela.
Studenti stavebně zaměřili a v prostředí AutoCAD vytvořili plánovou dokumentaci (půdorysy, řezy a pohledy)
kostela. Dále se seznámili s metodou jednosnímkové fotogrammetrie a se základy geodézie při práci s totální
stanicí. Pomocí optického a laserového 3D skeneru si studenti vyzkoušeli nejmodernější trend v oblasti
dokumentace památek – 3D skenování.
Celý článek na: http://ff.ujep.cz/
In the last week of June, students of the Philosophy Faculty of the Jan Evangelista Purkyně University in Ústí
nad Labem, under the guidance of the Center for Documentation and Digitalization of Cultural Heritage, provided
historical analysis on the church´s truss, aiming to determine its stratigraphy and secondary features. They also took
detailed inventory of constructional, architectonic and epigraphic features relating to the development of the truss.
Participants in the course got the chance to take samples of wooden constructions for dendrochronological analysis
intended to determine the precise dates of the individual construction phases of the church.
The students also measured the church´s dimensions, and with the help of AutoCAD created models of the church from
various perspectives including floor plans and cross-sections.
The complete article is available here: http://ff.ujep.cz/
Otevírání obálek s nabídkami / Opening envelopes with offers
11. 05. 15Dnešního dne proběhlo otevírání obálek s nabídkami na realizaci stavebně restaurátorských prací. Bylo doručeno pět nabídek, které bude v následujících dnech posuzovat hodnotící komise. V ideálním případě bychom mohli se začátkem června podepisovat smlouvu o dílo.
Today the envelopes containing bids for the restoration project were opened. Five offers were delivered, which the Assessment Committee will evaluate. Ideally, a contract will be signed by the end of June.

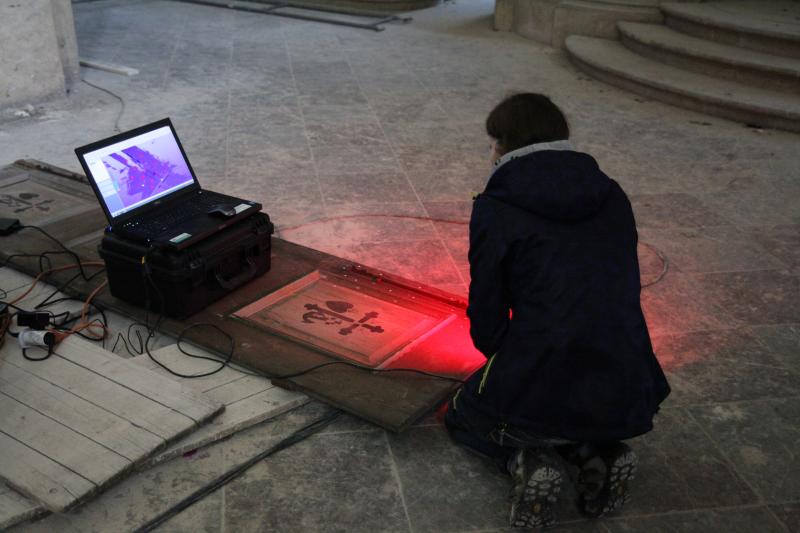

Zahájena digitalizace hlavního oltáře / Digitalization of the main altar underway
20. 03. 15Centrum dokumentace a digitalizace kulturního dědictví UJEP zahájilo 20.března digitalizaci hlavního oltáře
kostela. Oltář bude skenován 3D laserovým skenerem Faro Focus v několika výškových úrovních a po celém svém
obvodu.
V rámci realizace odborné a vědecké činnosti studentů katedry historie UJEP byla zadána první diplomová práce
s tématem: Inventarizace mobiliáře kostela Nanebevezetí Panny Marie v Konojedech.
On March 20th, the Center for Documentation and Digitalization of Cultural Heritage of the Jan Evangelista
Purkyně University in Ústí nad Labem began the digitalization of the church´s main altar. The altar will be scanned
with a Faro Focus 3D Laser Scanner at several heights and around the entire perimeter.
As part of the technical and scientific activity of the students at the university´s History Department, the first
dissertations with the topic Inventorying Furnishings in the Church of the Assumption of the Virgin Mary in Konojedy
have been assigned.
ARFO,norský partner,poprvé v Konojedech/ARFO,our Norwegian partner,in Konojedy for the first time
16. 03. 15Proběhl první z pěti plánovaných pobytů norského partnera v Konojedech. Fotograf Jiří Havran zahájil práce na podrobné časosběrné fotodokumentaci projektu zachycením aktuálního stavu památky před zahájením stavebních a restaurátorských prací.
The first of five planned stays of our Norwegian partner took place this week. Photographer Jiří Havran began a detailed documentation of the project by capturing the current state of the historic building before the construction and repairs began.
Vypsána veřejná zakázka / Public contract announced
02. 03. 15Dnes byla ve Věstníku veřejných zakázek zveřejněna výzva k podání nabídek na stavebně restaurátorské práce projektu, viz hyperlink:Your text to link… Detailní informace k veřejné zakázce naleznete na: Your text to link…
Today a notice was published in the Public Commissions Registry inviting bids for the construction and renovation projectYour text to link… Detailed information about the contract is available here:Your text to link…
Spolupráce s UJEP na projektu zahájena / Cooperation with the UJEP launched
09. 02. 15Bez ohledu na zimní období zahájilo Centrum dokumentace a digitalizace kulturního dědictví UJEP práce na společném projektu. V první fázi je v plánu realizovat odběry vzorků vybraných dřevěných prvků pro dendrochronologickou analýzu a odběry vzorků pro průzkum barevnosti omítek interiérů.
Regardless of the winter season, the Center for Documentation and Digitalization of Cultural Heritage of the Jan Evangelista Purkyně University in Ústí nad Labem began work on a joint project. The first phase involves collecting samples of select wooden features for dendrochronological analysis and researching the original color of interior walls.
Zadávací řízení projektu revitalizace / Tender for the revitalization project
19. 01. 15Intenzivně pracujeme na přípravě zadávacího řízení na dodávku služeb, které jsou součástí našeho
projektu, a to na výběru administrátora projektu, dodavatele internetových stránek projektu, dodavatele překladů
do angličtiny a dodavatele grafických a tiskových služeb.
Přípravu otevřeného řízení na stavebně restaurátorské práce jsme svěřili zkušené právní kanceláři
JUDr. Vladimíra Tögela z Prahy.
We are working intensively to prepare the tender for the supply of services that are part of our project,
including choosing a project administrator, a designer and an English translator for our website, as well as a provider
of graphic and printing services.
We have entrusted the Prague legal office of Dr. Vladimír Tögel with preparation of the public selection process for
the restoration project.
Podpis rozhodnutí o přidělení dotace / Allocation of grant funds agreement signed
09. 01. 15Dnes podepsal náměstek ministra financí JUDr. Martin Pros, Ph.D. rozhodnutí o poskytnutí dotace našemu projektu revitalizace. Celkové předpokládané výdaje na realizaci projektu činí 32.301.943,–Kč. Dotace ve výši 90% pak bude činit 29.071.748,–Kč
Today Dr. Martin Pros, Assistant Minister of Finance, signed the decision to award a grant to our revitalization project. The total costs for implementation of the project are expected to be CZK 32,301,943. A 90% grant will amount to CZK 29,071,748.
Tak se nám to povedlo / We did it
29. 10. 14„Vážený žadateli o grant, Vámi předložená žádost o grant v rámci otevřené výzvy v Programu CZ06 – Kulturní dědictví a současné umění v Programové oblasti č. 16 – Zachování a revitalizace kulturního a přírodního dědictví BYLA PROJEDNÁNA HODNOTÍCÍ KOMISÍ A DOPORUČENA ZPROSTŘEDKOVATELI PROGRAMU (MINISTERSTVO FINANCÍ) K POSKYTNUTÍ GRANTU“
“Dear grant applicant, your grant application as part of the public appeal of the CZ06 Program – Cultural Heritage and Contemporary Art, Section 16 – Conservation and Revitalization of Cultural and Natural Heritage has been discussed by the Evaluating Committee and recommended to the program facilitator – the Ministry of Finance – for approval of the grant”
A nesmíme zapomenout na partnery projektu... / We must not forget the project´s partners
01. 09. 14Projekt revitalizace budeme realizovat spolu s partnery, kterými jsou Univerzita Jana Evangelisty Purkyně, Nadační fond obětem holocaustu a ARFO – norské nakladatelství. Za univerzitu bude na projektu participovat katedra historie Filozofické fakulty, zejména její specializované pracoviště – Centrum dokumentace a digitalizace kulturního dědictví. Nadační fond se bude spolupodílet na pořádání kulturních a společenských aktivit v opraveném kostele. A v neposlední řadě norský partner – nakladatelství ARFO, které bude reprezentovat výborný fotograf Jirka Havran, s kterým jsme v minulosti spolupracovali na projektu mapování dřevěných kostelů a zvonic v Evropě. Jiří bude pracovat na fotografickém sborníku, který představí široké veřejnosti průběh realizace a výsledky našeho projektu.
We will undertake the revitalization project together with our partners, who are the University of Jan Evangelista Purkyně in Ústí nad Labem, the Foundation for Holocaust Victims, and ARFO – a Norwegian publisher. The History Department of the Philosophical Faculty will be representing the university, specifically its Center for Documentation and Digitalization of Cultural Heritage. The Foundation for Holocaust Victims will be organizing cultural and social activities in the church once completed. And last but not least, our Norwegian partner ARFO will be represented by the excellent photographer Jiří Havran, with whom we have previously cooperated on a project mapping wooden churches and bell towers in Europe. Jiří will be working on a photo compilation documenting the progress and results of our project for the public.
A teď něco víc o projektu revitalizace / A bit more about the project

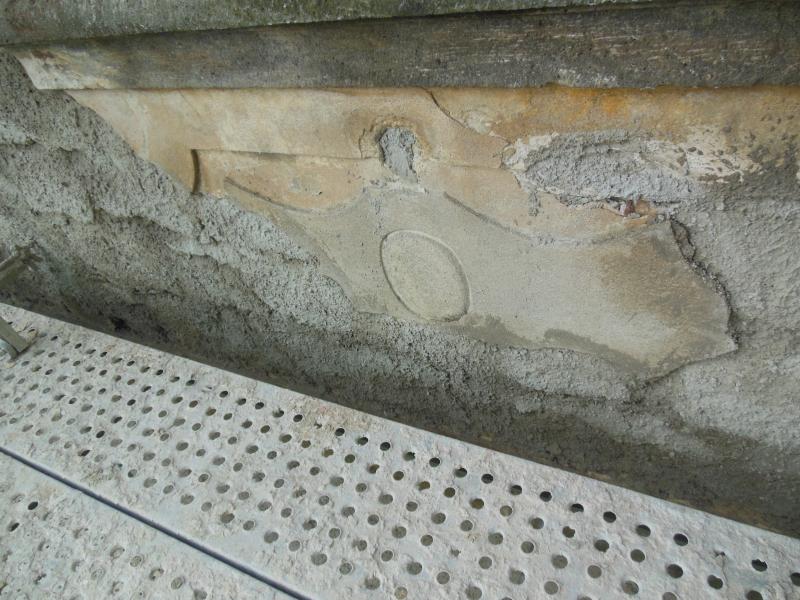

18. 08. 14Záchrana kostela spočívá v jeho celkové obnově, zahrnující statické zajištění, opravu fasád včetně repase výplní oken, obnovu interiéru včetně restaurování dveří a zachovaného mobiliáře, opravu krovu a výměnu krytiny nad sakristií, obnovení podlahy v 1. patře sakristie, přeložení stávající krytiny nad lodí a presbyteriem včetně ošetření krovu proti dřevokazným škůdcům.
Rescuing of the church entails a complete reconstruction, comprising of ensuring structural soundness, repairing facades, refitting windows, restoration of the interior including doors and furniture, repairing the truss and replacing the roof above the sacristy, reconstructing the floor on the second story of the sacristy, repairing the roof above the main vault and presbyterium, and treating rafters against ligniperdous pests.
Stihli jsme to... / We made it
24. 06. 14V pátek 20.6.2014 jsem podali žádost o grant do Norských fondů na projekt „Revitalizace kostela Nanebevzetí Panny Marie v Konojedech u Úštěku“. Žádost v rozsahu 32 stran a 2,5 kilogramů příloh a dokumentace podána do programu CZ06 – Kulturní dědictví a současné umění, programová oblast PA 16 – Zachování a revitalizace kulturního a přírodního dědictví. Držte nám palce!
On Friday, June 20, 2014 we submitted our application to the Norway Grants for the project The Revitalization of the Church of the Assumption of the Virgin Mary in Konojedy u Úštěku. The application is 32 pages long with 2, 5 kilograms of attachments and documentation submitted to the CZ06 Program – Cultural Heritage and Contemporary Art, Section 16 – Conservation and Revitalization of Cultural and Natural Heritage. Fingers crossed!
Zahájili jsme projektovou přípravu celkové revitalizace kostela / We have launched preparation for a
12. 02. 14Rozjeli jsme přípravu projektu na celkovou revitalizace kostela v Konojedech. Realizační tým spolu s projektanty Martinem Volejníkem a Kamilem Duškou, restaurátory Radovanem Šulcem, Jiřím Šleglem a Milanem Šturmem, připravuje projekt na celkovou stavební obnovu objektu a restaurování dochovaných prvků mobiliáře. Rádi bychom podali žádost do Norských fondů či do některého z operačních programů.
We have begun preparation of a project for the complete revitalization of the Church of the Assumption of the Virgin Mary in Konojedy. The implementation team together with project managers Martin Volejník and Kamil Duška, and restorers Radovan Šulc, Jiří Šlegl, and Milan Šturm is preparing a project for the complete renewal of the church and restoring the surviving pieces of furniture. We would like to submit an application for a Norway Grant or one of its operating programs.
Zachraňujeme další památku na úštěcku! / We are saving another historical sight in the Úštěk region
31. 01. 14V lednu 2014 jsme převzali do správy objekt kostela Nanabevzetí Panny Marie v Konojedech u Úštěku, abychom
zachránili a zpřístupnili tuto nádhernou barokní památku široké veřejnosti.
Objekt kostela je zásadně staticky narušen, nepřístupný veřejnosti, interiér kostela je zdevastován a rozkraden
… Čeká nás „práce jako na kostele“.
In January 2014 we were put in charge of the Church of the Assumption of the Virgin Mary in Konojedy u Úštěku, so that we could rescue this beautiful baroque historical monument and make it accessible to the public. The church is seriously structurally unsound, inaccessible to the public, and its interior had been devastated and looted. We have our work cut out for us!
